Conteo etapa 1 y fechas
| Elemento | Por pabellón | 4 pabellones | Recurso |
|---|---|---|---|
| Panel Y (nicho sanitario + tabique) · PPV 16 | 20 | 80 | 2 moldes verticales (Romang) · 2/día |
| Tabique simple · PPV 17 / 18 | 20 | 80 | Mesas basculantes 1 y 2 |
| Frente de celda (1 cada 2 celdas) · PPV 19 / 20 / 21 | 20 | 80 | Mesas basculantes 1 y 2 |
| Losa LMac (21 por nivel, listado LMac V02)* | 42 | 168 | Pista LMac · 4/día + 1 el 5.º día (a definir) |
| Total | 102 | 408 |
* El listado LMac V02 tiene 21 losas por nivel (168 en total; las extra son la Lmac 05 en PB y la Lmac 10 en PA). El plan de fechas ya las incluye: la losa extra se cuela el 5.º día de cada nivel (5 ese día), lo que supera el ritmo de 4/día y hay que validarlo. Primera colada lun 16/11/2026 (supuesto: el inicio de fabricación 15/11/2026 cae domingo). Ver Abastecimiento semanal.
Fin por pabellón
- F1-a — lun 30/11/2026
- F1-b — mar 15/12/2026
- F2-a — mié 30/12/2026
- F2-b — jue 14/01/2027 (fin total)
Cuello de botella
Los moldes Y (2/día → 80 Y = 40 días) y las losas LMac (4/día + 1 el 5.º día de cada nivel → 168 en 40 días) marcan el ritmo: 1 nivel cada 5 días hábiles. Las mesas 1 y 2 resuelven cada nivel en 4 días (80 % de ocupación) y no son limitantes.

Pabellón tipo F1 — esquema de premoldeados
20 celdas por planta (10 por lado, 2,5 × 3,1 m), pasillo central de 6 m a doble altura y zona de guardia en hormigón in situ. Colores: tabique simple (azul), panel Y (naranja), frente de celda (verde), losa LMac (rojo).

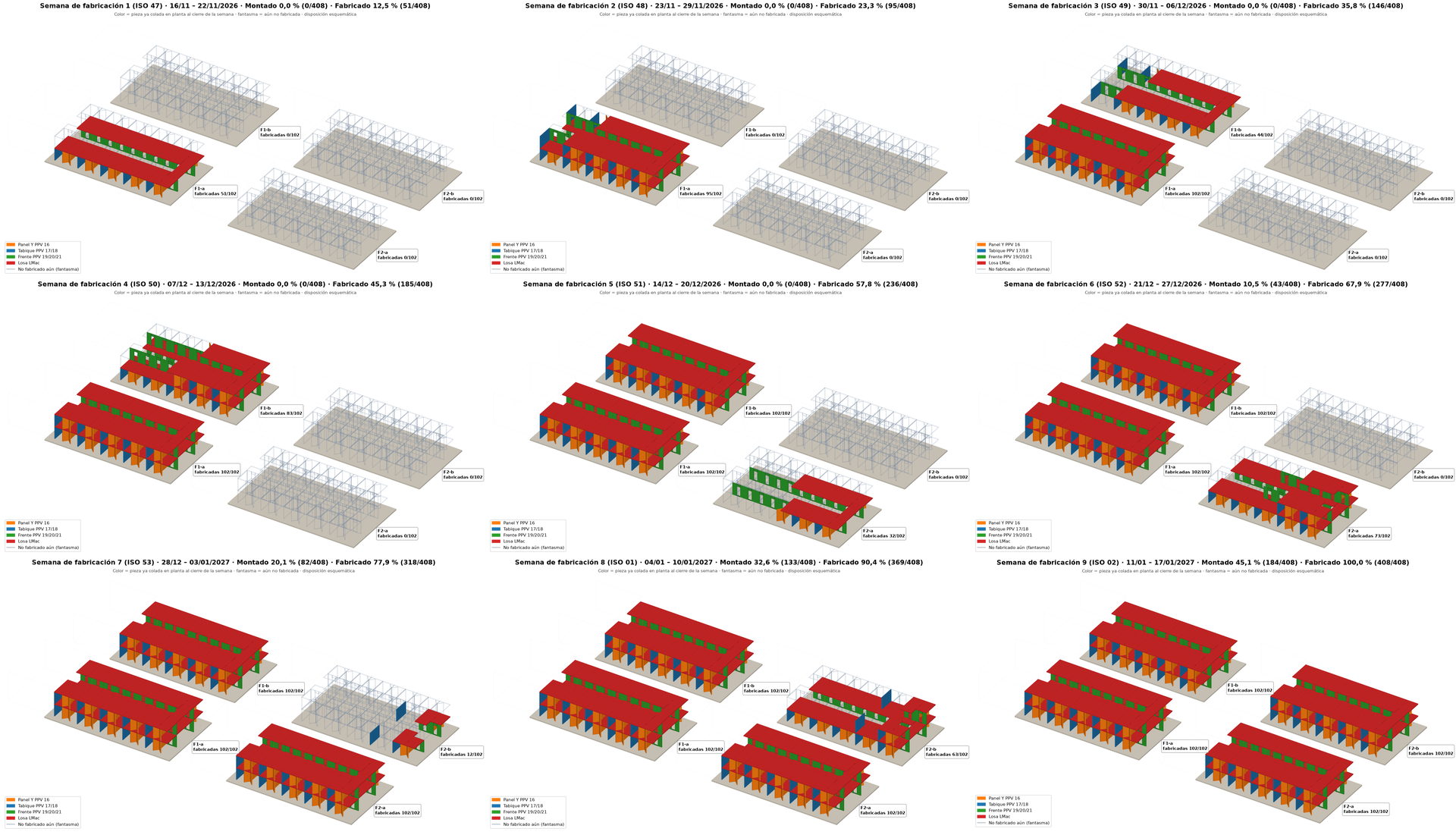

Modelo interactivo

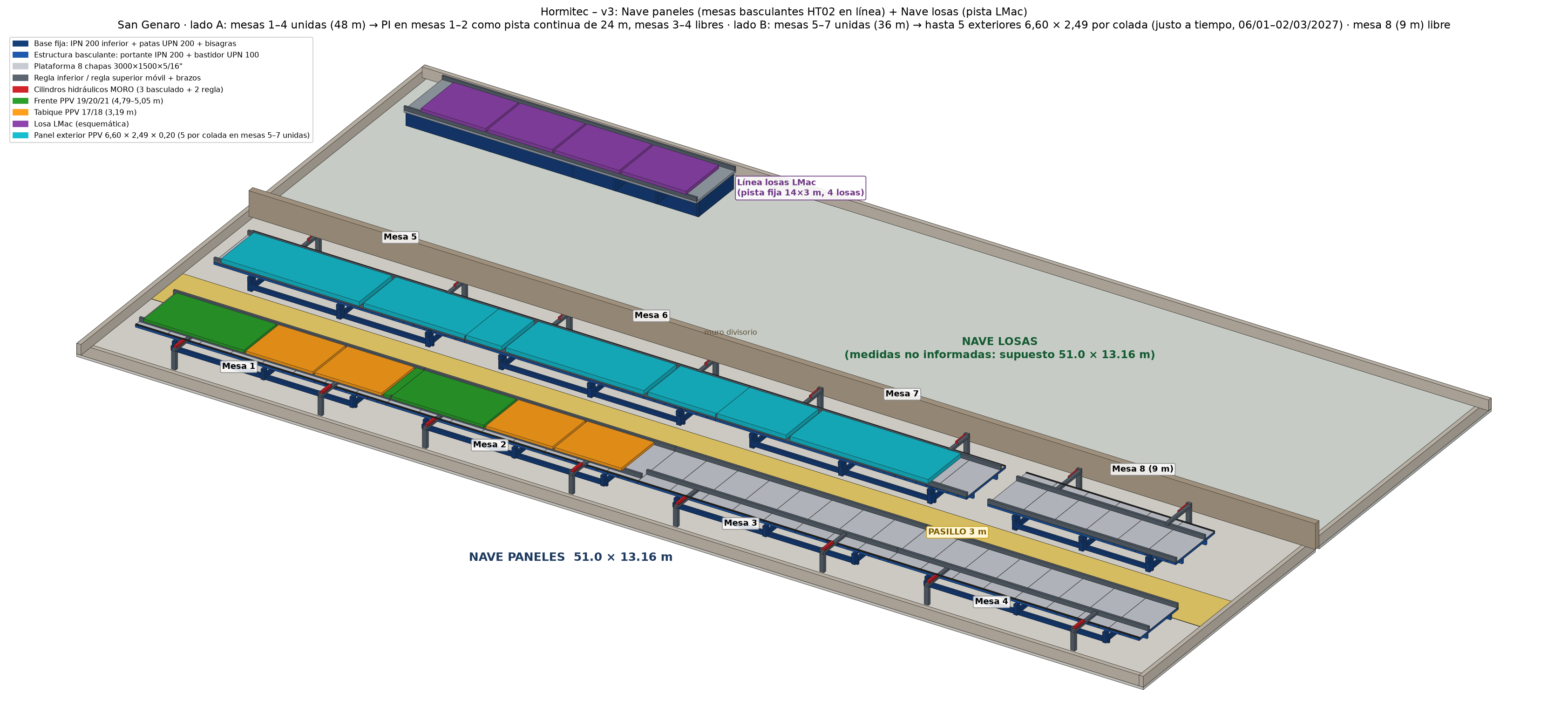

Nave paneles + nave losas

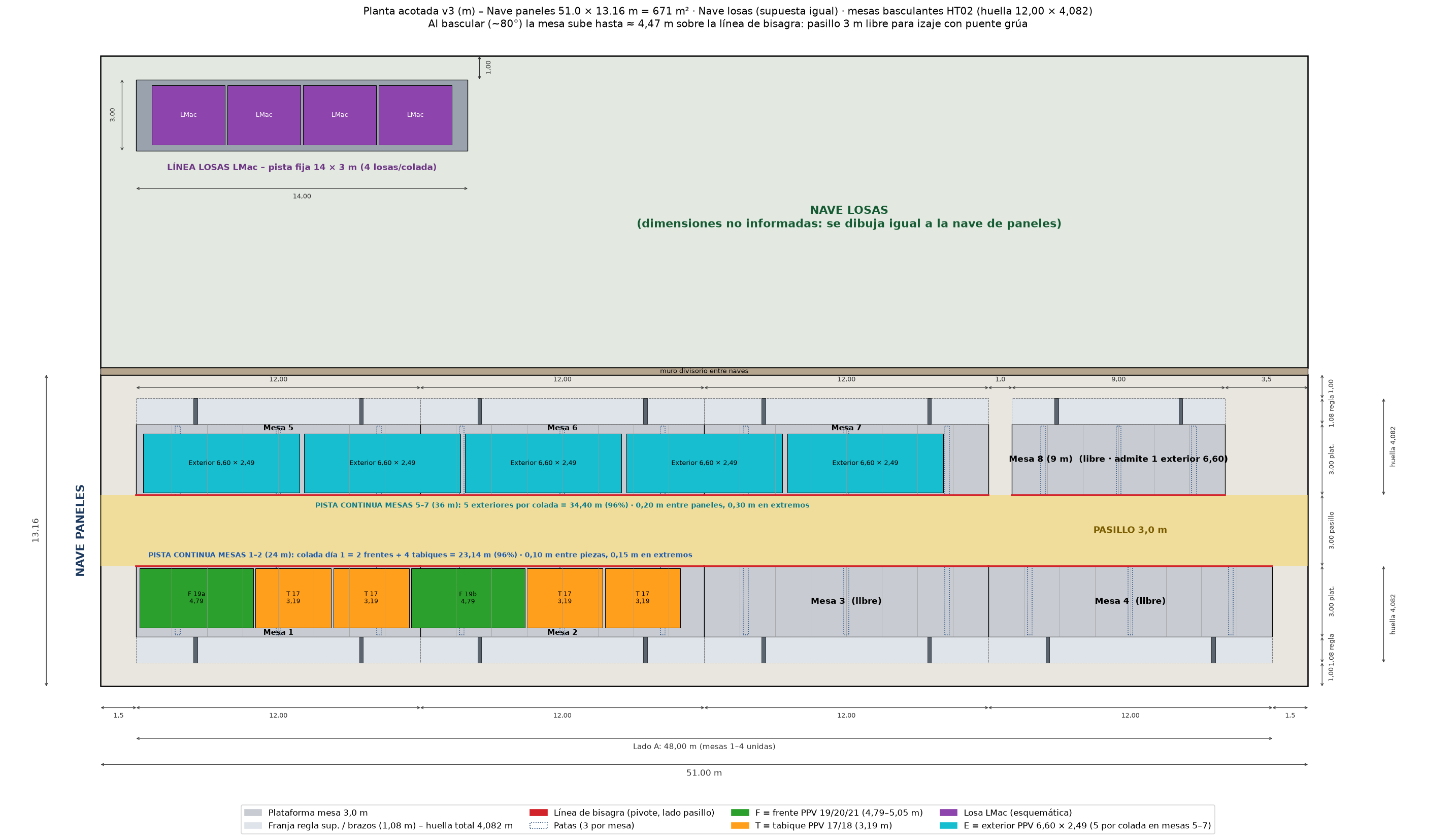

Nave paneles 51,00 × 13,16 m (≈ 671 m²): lado A con mesas 1–4 unidas en línea (48 m); pasillo de 3 m; lado B con mesas 5–7 unidas + mesa 8 (9 m) a 1 m. Mesas basculantes HT02: plataforma 12 × 3 m, huella 12 × 4,082 m, H trabajo 0,803 m, elevada ≈ 4,47 m. Solo las mesas 1 y 2 se usan para panelería. Nave losas: pista fija LMac 14 × 3 m sobre un lateral.

Modelo interactivo del layout

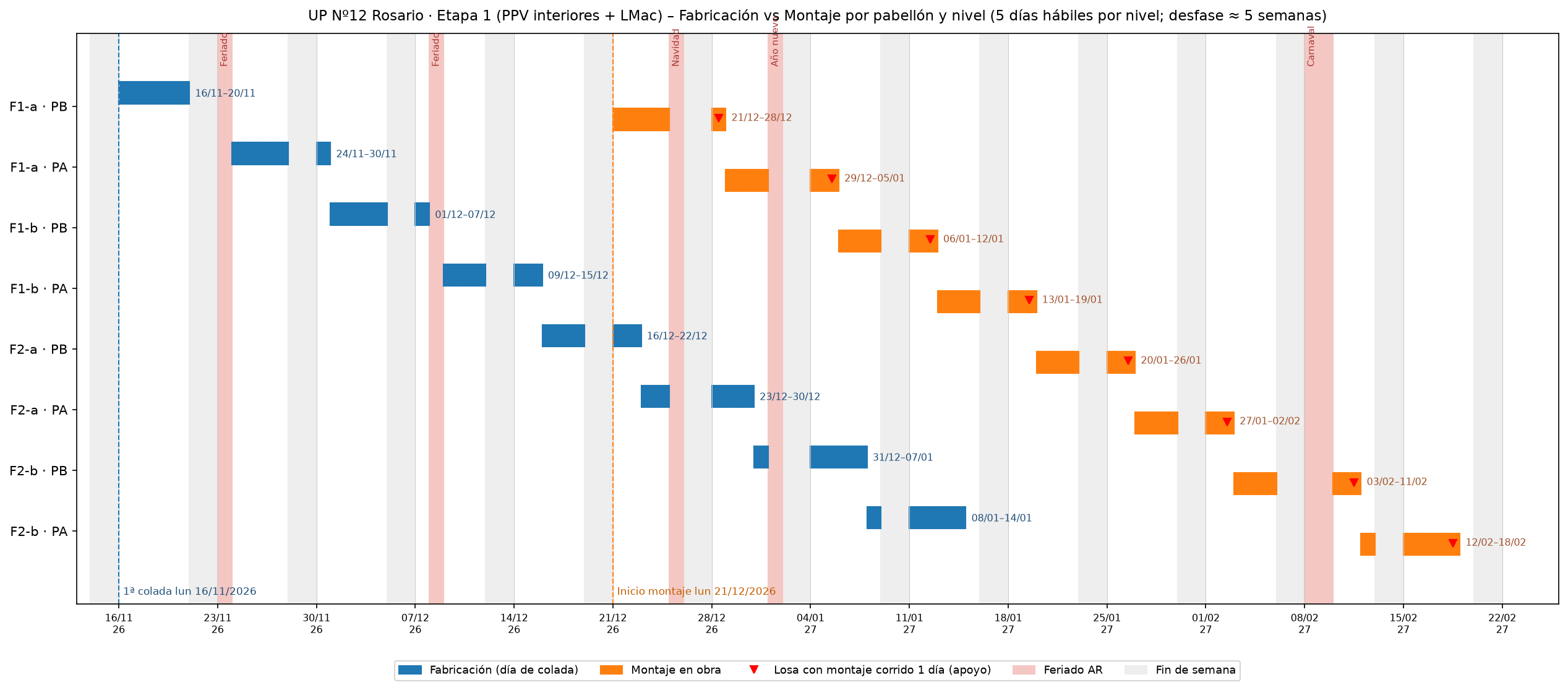

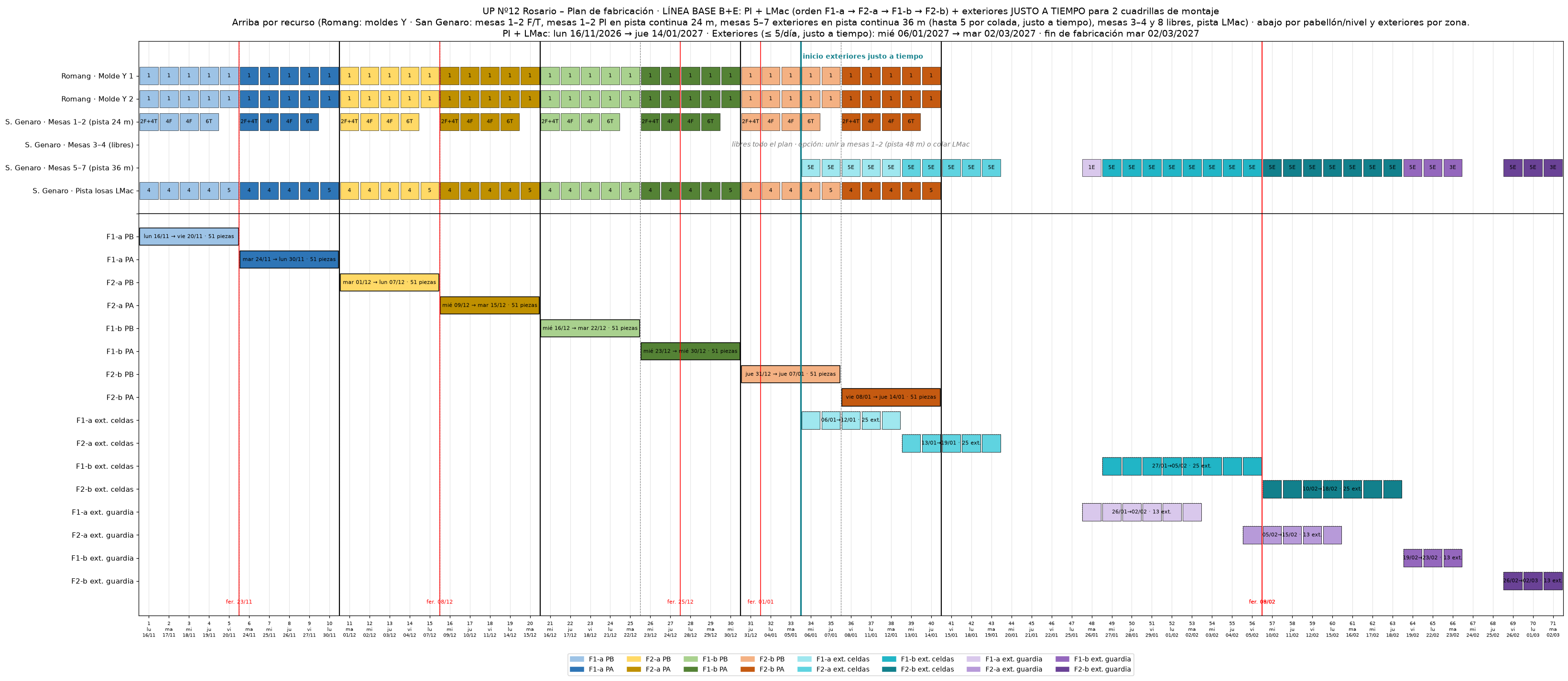

Gantt v2 — 4 pabellones, PB antes que PA

Resumen por pabellón y nivel
| Pabellón | Nivel | Inicio | Fin | Mesas 1–2 (8 coladas) |
|---|---|---|---|---|
| F1-a | PB | lun 16/11 | vie 20/11 | 16/11 → 19/11 |
| F1-a | PA | mar 24/11 | lun 30/11 | 24/11 → 27/11 |
| F1-b | PB | mar 01/12 | lun 07/12 | 01/12 → 04/12 |
| F1-b | PA | mié 09/12 | mar 15/12 | 09/12 → 14/12 |
| F2-a | PB | mié 16/12 | mar 22/12 | 16/12 → 21/12 |
| F2-a | PA | mié 23/12 | mié 30/12 | 23/12 → 29/12 |
| F2-b | PB | jue 31/12 | jue 07/01 | 31/12 → 06/01 |
| F2-b | PA | vie 08/01 | jue 14/01 | 08/01 → 13/01 |
Mezcla de coladas por nivel (10 frentes + 10 tabiques)
| Patrón | ml ocupados | Ocupación 12 m | Coladas | Día del bloque |
|---|---|---|---|---|
| 1 frente + 2 tabiques | 11,39 | 95 % | 2 | Día 1 (mesa 1 y 2) |
| 2 frentes | 10,10 | 84 % | 4 | Días 2 y 3 |
| 3 tabiques | 9,49 | 79 % | 2 | Día 4 |
| Total | 8 | Día 5 libre (colchón) |
Ocupación de las mesas 1 y 2: 32 de 40 días (80 %) · 86 % del largo útil en días con colada. Mezcla exacta, sin sobreproducción (mínimo teórico 80,95 ml ÷ 11,39 ml = 7,1 → 8 coladas).
Abastecimiento semanal: insertos, izaje, aberturas e instalaciones embutidas
Consumo por semana de colada (lun–dom) cruzando los listados PPV (PI) V01 y LMac V02 con el plan de fechas v2 (inicio lun 16/11/2026), separado por planta: Romang (panel Y = PPV 16), mesas 1–2 (tabiques PPV 17/18 y frentes PPV 19/20/21) y nave losas (LMac).
El inicio de fabricación pasó al dom 15/11/2026; como es domingo, se supone la primera colada el lun 16/11. Todo lo de la semana 47 tiene que estar en planta el vie 13/11. Al 07/10 hay 0 pedidos vencidos, 0 para hoy y 0 para esta semana, sobre 220 pedidos. Primeros pedidos (lead time supuesto): aberturas PM01 / R05 / R06 el vie 16/10, insertos de PECAM el vie 23/10, insertos tipo 2/4/5 y placas PL 2T el vie 30/10, instalaciones embutidas el mié 04/11.
Resumen: materiales × semanas
Cantidades de consumo en unidades o metros por semana. Solo elementos puntuales por pieza (insertos, izaje, aberturas, instalaciones embutidas); armaduras, material suelto y materiales a granel quedan fuera (ver hoja «Excluidos» del Excel). En el celular la tabla se desliza de costado; la primera columna queda fija.
| Material | Ud. | Planta | S47 16/11–22/11 | S48 23/11–29/11 | S49 30/11–06/12 | S50 07/12–13/12 | S51 14/12–20/12 | S52 21/12–27/12 | S53 28/12–03/01 | S1 04/01–10/01 | S2 11/01–17/01 | Total |
|---|---|---|---|---|---|---|---|---|---|---|---|---|
| PM01 Puerta metálica de celda PM01 | u | Mesas 1–2 | 20 | 20 | 20 | 20 | 20 | 12 | 12 | 20 | 16 | 160 |
| R05 Abertura R05 (según plano PI) | u | Romang (Y) | 20 | 16 | 20 | 16 | 20 | 16 | 16 | 20 | 16 | 160 |
| R06 Abertura R06 (según plano PI) | u | Romang (Y) | 20 | 16 | 20 | 16 | 20 | 16 | 16 | 20 | 16 | 160 |
| C1 Inserto C1 | u | Mesas 1–2 | 92 | 96 | 92 | 96 | 92 | 64 | 60 | 92 | 68 | 752 |
| C1' Inserto C1' | u | Romang (Y) | 20 | 16 | 20 | 16 | 20 | 16 | 16 | 20 | 16 | 160 |
| C1' Inserto C1' | u | Mesas 1–2 | 96 | 96 | 96 | 24 | 96 | 96 | 96 | 96 | 72 | 768 |
| C2' Inserto C2' | u | Mesas 1–2 | 2 | 2 | 2 | 2 | 2 | 2 | 2 | 2 | 16 | |
| C3 Inserto C3 | u | Romang (Y) | 10 | 8 | 10 | 8 | 10 | 8 | 8 | 10 | 8 | 80 |
| C3' Inserto C3' | u | Romang (Y) | 10 | 8 | 10 | 8 | 10 | 8 | 8 | 10 | 8 | 80 |
| C4 Inserto C4 | u | Mesas 1–2 | 20 | 20 | 20 | 20 | 20 | 12 | 12 | 20 | 16 | 160 |
| C5 Inserto C5 | u | Mesas 1–2 | 6 | 6 | 6 | 6 | 6 | 6 | 6 | 6 | 48 | |
| C7 Inserto C7 | u | Nave losas | 58 | 48 | 54 | 46 | 54 | 46 | 42 | 58 | 42 | 448 |
| F-01 Placa F-01 (vinculación cubierta) | u | Nave losas | 32 | 24 | 8 | 16 | 16 | 8 | 24 | 128 | ||
| F-02 Placa F-02 | u | Nave losas | 6 | 6 | 6 | 6 | 24 | |||||
| F-03 Placa F-03 | u | Nave losas | 5 | 5 | 5 | 5 | 20 | |||||
| INS-T2 Inserto tipo 2 | u | Romang (Y) | 60 | 48 | 60 | 48 | 60 | 48 | 48 | 60 | 48 | 480 |
| INS-T2 Inserto tipo 2 | u | Mesas 1–2 | 90 | 90 | 90 | 60 | 90 | 74 | 74 | 90 | 62 | 720 |
| INS-T2 Inserto tipo 2 | u | Nave losas | 74 | 64 | 78 | 58 | 78 | 58 | 62 | 74 | 62 | 608 |
| INS-T4 Inserto tipo 4 | u | Romang (Y) | 30 | 24 | 30 | 24 | 30 | 24 | 24 | 30 | 24 | 240 |
| INS-T4 Inserto tipo 4 | u | Mesas 1–2 | 40 | 40 | 40 | 34 | 40 | 28 | 28 | 40 | 30 | 320 |
| INS-T5 Inserto tipo 5 | u | Nave losas | 186 | 32 | 160 | 66 | 132 | 94 | 68 | 158 | 40 | 936 |
| PL-2T Placa de izaje PL 2T | u | Romang (Y) | 30 | 24 | 30 | 24 | 30 | 24 | 24 | 30 | 24 | 240 |
| PL-2T Placa de izaje PL 2T | u | Mesas 1–2 | 40 | 40 | 40 | 28 | 40 | 32 | 32 | 40 | 28 | 320 |
| ART-LUZ Artefacto de luz embutido | u | Romang (Y) | 20 | 16 | 20 | 16 | 20 | 16 | 16 | 20 | 16 | 160 |
| CANO-PULS Caño + caja pulsador | u | Mesas 1–2 | 20 | 20 | 20 | 20 | 20 | 12 | 12 | 20 | 16 | 160 |
| TOMA-ANT Toma de antena | u | Romang (Y) | 20 | 16 | 20 | 16 | 20 | 16 | 16 | 20 | 16 | 160 |
Pedidos sugeridos
En planta = día hábil anterior a la primera colada de la semana. Pedido sugerido = en planta − plazo de entrega supuesto (días hábiles). Vencido Hoy / esta semana Próximos 30 días
| Material | Planta | A pedir | 1.ª colada | En planta | Pedido sugerido | Estado | Origen |
|---|---|---|---|---|---|---|---|
| PM01 Puerta metálica de celda PM01 | Mesas 1–2 | 20 u | lun 16/11 | vie 13/11 | vie 16/10 (20 d.h.) | Próx. 30 días | Compra / fabricación a medida |
| R05 Abertura R05 (según plano PI) | Romang (Y) | 20 u | lun 16/11 | vie 13/11 | vie 16/10 (20 d.h.) | Próx. 30 días | Compra / fabricación a medida |
| R06 Abertura R06 (según plano PI) | Romang (Y) | 20 u | lun 16/11 | vie 13/11 | vie 16/10 (20 d.h.) | Próx. 30 días | Compra / fabricación a medida |
| C1 Inserto C1 | Mesas 1–2 | 92 u | lun 16/11 | vie 13/11 | vie 23/10 (15 d.h.) | Próx. 30 días | Provee contratista PECAM – coordinar entrega (no compra) |
| C1' Inserto C1' | Romang (Y) | 20 u | lun 16/11 | vie 13/11 | vie 23/10 (15 d.h.) | Próx. 30 días | Provee contratista PECAM – coordinar entrega (no compra) |
| C1' Inserto C1' | Mesas 1–2 | 96 u | lun 16/11 | vie 13/11 | vie 23/10 (15 d.h.) | Próx. 30 días | Provee contratista PECAM – coordinar entrega (no compra) |
| C2' Inserto C2' | Mesas 1–2 | 2 u | lun 16/11 | vie 13/11 | vie 23/10 (15 d.h.) | Próx. 30 días | Provee contratista PECAM – coordinar entrega (no compra) |
| C3 Inserto C3 | Romang (Y) | 10 u | lun 16/11 | vie 13/11 | vie 23/10 (15 d.h.) | Próx. 30 días | Provee contratista PECAM – coordinar entrega (no compra) |
| C3' Inserto C3' | Romang (Y) | 10 u | lun 16/11 | vie 13/11 | vie 23/10 (15 d.h.) | Próx. 30 días | Provee contratista PECAM – coordinar entrega (no compra) |
| C4 Inserto C4 | Mesas 1–2 | 20 u | lun 16/11 | vie 13/11 | vie 23/10 (15 d.h.) | Próx. 30 días | Provee contratista PECAM – coordinar entrega (no compra) |
| C5 Inserto C5 | Mesas 1–2 | 6 u | lun 16/11 | vie 13/11 | vie 23/10 (15 d.h.) | Próx. 30 días | Provee contratista PECAM – coordinar entrega (no compra) |
| C7 Inserto C7 | Nave losas | 58 u | lun 16/11 | vie 13/11 | vie 23/10 (15 d.h.) | Próx. 30 días | Provee contratista PECAM – coordinar entrega (no compra) |
| INS-T2 Inserto tipo 2 | Romang (Y) | 60 u | lun 16/11 | vie 13/11 | vie 30/10 (10 d.h.) | Próx. 30 días | Taller Hormitec o compra |
| INS-T2 Inserto tipo 2 | Mesas 1–2 | 90 u | lun 16/11 | vie 13/11 | vie 30/10 (10 d.h.) | Próx. 30 días | Taller Hormitec o compra |
| INS-T2 Inserto tipo 2 | Nave losas | 74 u | lun 16/11 | vie 13/11 | vie 30/10 (10 d.h.) | Próx. 30 días | Taller Hormitec o compra |
| INS-T4 Inserto tipo 4 | Romang (Y) | 30 u | lun 16/11 | vie 13/11 | vie 30/10 (10 d.h.) | Próx. 30 días | Taller Hormitec o compra |
| INS-T4 Inserto tipo 4 | Mesas 1–2 | 40 u | lun 16/11 | vie 13/11 | vie 30/10 (10 d.h.) | Próx. 30 días | Taller Hormitec o compra |
| INS-T5 Inserto tipo 5 | Nave losas | 186 u | lun 16/11 | vie 13/11 | vie 30/10 (10 d.h.) | Próx. 30 días | Taller Hormitec o compra |
| PL-2T Placa de izaje PL 2T | Romang (Y) | 30 u | lun 16/11 | vie 13/11 | vie 30/10 (10 d.h.) | Próx. 30 días | Compra (placa izaje 2T) |
| PL-2T Placa de izaje PL 2T | Mesas 1–2 | 40 u | lun 16/11 | vie 13/11 | vie 30/10 (10 d.h.) | Próx. 30 días | Compra (placa izaje 2T) |
| ART-LUZ Artefacto de luz embutido | Romang (Y) | 20 u | lun 16/11 | vie 13/11 | mié 04/11 (7 d.h.) | Próx. 30 días | Compra (eléctricos) |
| CANO-PULS Caño + caja pulsador | Mesas 1–2 | 20 u | lun 16/11 | vie 13/11 | mié 04/11 (7 d.h.) | Próx. 30 días | Compra (eléctricos) |
| TOMA-ANT Toma de antena | Romang (Y) | 20 u | lun 16/11 | vie 13/11 | mié 04/11 (7 d.h.) | Próx. 30 días | Compra (eléctricos) |
| PM01 Puerta metálica de celda PM01 | Mesas 1–2 | 20 u | mar 24/11 | vie 20/11 | vie 23/10 (20 d.h.) | Próx. 30 días | Compra / fabricación a medida |
| R05 Abertura R05 (según plano PI) | Romang (Y) | 16 u | mar 24/11 | vie 20/11 | vie 23/10 (20 d.h.) | Próx. 30 días | Compra / fabricación a medida |
| R06 Abertura R06 (según plano PI) | Romang (Y) | 16 u | mar 24/11 | vie 20/11 | vie 23/10 (20 d.h.) | Próx. 30 días | Compra / fabricación a medida |
| C1 Inserto C1 | Mesas 1–2 | 96 u | mar 24/11 | vie 20/11 | vie 30/10 (15 d.h.) | Próx. 30 días | Provee contratista PECAM – coordinar entrega (no compra) |
| C1' Inserto C1' | Romang (Y) | 16 u | mar 24/11 | vie 20/11 | vie 30/10 (15 d.h.) | Próx. 30 días | Provee contratista PECAM – coordinar entrega (no compra) |
| C1' Inserto C1' | Mesas 1–2 | 96 u | mar 24/11 | vie 20/11 | vie 30/10 (15 d.h.) | Próx. 30 días | Provee contratista PECAM – coordinar entrega (no compra) |
| C2' Inserto C2' | Mesas 1–2 | 2 u | mar 24/11 | vie 20/11 | vie 30/10 (15 d.h.) | Próx. 30 días | Provee contratista PECAM – coordinar entrega (no compra) |
| C3 Inserto C3 | Romang (Y) | 8 u | mar 24/11 | vie 20/11 | vie 30/10 (15 d.h.) | Próx. 30 días | Provee contratista PECAM – coordinar entrega (no compra) |
| C3' Inserto C3' | Romang (Y) | 8 u | mar 24/11 | vie 20/11 | vie 30/10 (15 d.h.) | Próx. 30 días | Provee contratista PECAM – coordinar entrega (no compra) |
| C4 Inserto C4 | Mesas 1–2 | 20 u | mar 24/11 | vie 20/11 | vie 30/10 (15 d.h.) | Próx. 30 días | Provee contratista PECAM – coordinar entrega (no compra) |
| C5 Inserto C5 | Mesas 1–2 | 6 u | mar 24/11 | vie 20/11 | vie 30/10 (15 d.h.) | Próx. 30 días | Provee contratista PECAM – coordinar entrega (no compra) |
| C7 Inserto C7 | Nave losas | 48 u | mar 24/11 | vie 20/11 | vie 30/10 (15 d.h.) | Próx. 30 días | Provee contratista PECAM – coordinar entrega (no compra) |
| F-01 Placa F-01 (vinculación cubierta) | Nave losas | 32 u | mar 24/11 | vie 20/11 | vie 30/10 (15 d.h.) | Próx. 30 días | Provee contratista PECAM – coordinar entrega (no compra) |
| INS-T2 Inserto tipo 2 | Romang (Y) | 48 u | mar 24/11 | vie 20/11 | vie 06/11 (10 d.h.) | Próx. 30 días | Taller Hormitec o compra |
| INS-T2 Inserto tipo 2 | Mesas 1–2 | 90 u | mar 24/11 | vie 20/11 | vie 06/11 (10 d.h.) | Próx. 30 días | Taller Hormitec o compra |
| INS-T2 Inserto tipo 2 | Nave losas | 64 u | mar 24/11 | vie 20/11 | vie 06/11 (10 d.h.) | Próx. 30 días | Taller Hormitec o compra |
| INS-T4 Inserto tipo 4 | Romang (Y) | 24 u | mar 24/11 | vie 20/11 | vie 06/11 (10 d.h.) | Próx. 30 días | Taller Hormitec o compra |
| INS-T4 Inserto tipo 4 | Mesas 1–2 | 40 u | mar 24/11 | vie 20/11 | vie 06/11 (10 d.h.) | Próx. 30 días | Taller Hormitec o compra |
| INS-T5 Inserto tipo 5 | Nave losas | 32 u | mar 24/11 | vie 20/11 | vie 06/11 (10 d.h.) | Próx. 30 días | Taller Hormitec o compra |
| PL-2T Placa de izaje PL 2T | Romang (Y) | 24 u | mar 24/11 | vie 20/11 | vie 06/11 (10 d.h.) | Próx. 30 días | Compra (placa izaje 2T) |
| PL-2T Placa de izaje PL 2T | Mesas 1–2 | 40 u | mar 24/11 | vie 20/11 | vie 06/11 (10 d.h.) | Próx. 30 días | Compra (placa izaje 2T) |
| ART-LUZ Artefacto de luz embutido | Romang (Y) | 16 u | mar 24/11 | vie 20/11 | mié 11/11 (7 d.h.) | En plazo | Compra (eléctricos) |
| CANO-PULS Caño + caja pulsador | Mesas 1–2 | 20 u | mar 24/11 | vie 20/11 | mié 11/11 (7 d.h.) | En plazo | Compra (eléctricos) |
| TOMA-ANT Toma de antena | Romang (Y) | 16 u | mar 24/11 | vie 20/11 | mié 11/11 (7 d.h.) | En plazo | Compra (eléctricos) |
| R05 Abertura R05 (según plano PI) | Romang (Y) | 20 u | lun 30/11 | vie 27/11 | jue 29/10 (20 d.h.) | Próx. 30 días | Compra / fabricación a medida |
| R06 Abertura R06 (según plano PI) | Romang (Y) | 20 u | lun 30/11 | vie 27/11 | jue 29/10 (20 d.h.) | Próx. 30 días | Compra / fabricación a medida |
| C1' Inserto C1' | Romang (Y) | 20 u | lun 30/11 | vie 27/11 | jue 05/11 (15 d.h.) | Próx. 30 días | Provee contratista PECAM – coordinar entrega (no compra) |
| C3 Inserto C3 | Romang (Y) | 10 u | lun 30/11 | vie 27/11 | jue 05/11 (15 d.h.) | Próx. 30 días | Provee contratista PECAM – coordinar entrega (no compra) |
| C3' Inserto C3' | Romang (Y) | 10 u | lun 30/11 | vie 27/11 | jue 05/11 (15 d.h.) | Próx. 30 días | Provee contratista PECAM – coordinar entrega (no compra) |
| C7 Inserto C7 | Nave losas | 54 u | lun 30/11 | vie 27/11 | jue 05/11 (15 d.h.) | Próx. 30 días | Provee contratista PECAM – coordinar entrega (no compra) |
| F-02 Placa F-02 | Nave losas | 6 u | lun 30/11 | vie 27/11 | jue 05/11 (15 d.h.) | Próx. 30 días | Provee contratista PECAM – coordinar entrega (no compra) |
| F-03 Placa F-03 | Nave losas | 5 u | lun 30/11 | vie 27/11 | jue 05/11 (15 d.h.) | Próx. 30 días | Provee contratista PECAM – coordinar entrega (no compra) |
| INS-T2 Inserto tipo 2 | Romang (Y) | 60 u | lun 30/11 | vie 27/11 | jue 12/11 (10 d.h.) | En plazo | Taller Hormitec o compra |
| INS-T2 Inserto tipo 2 | Nave losas | 78 u | lun 30/11 | vie 27/11 | jue 12/11 (10 d.h.) | En plazo | Taller Hormitec o compra |
| INS-T4 Inserto tipo 4 | Romang (Y) | 30 u | lun 30/11 | vie 27/11 | jue 12/11 (10 d.h.) | En plazo | Taller Hormitec o compra |
| INS-T5 Inserto tipo 5 | Nave losas | 160 u | lun 30/11 | vie 27/11 | jue 12/11 (10 d.h.) | En plazo | Taller Hormitec o compra |
| PL-2T Placa de izaje PL 2T | Romang (Y) | 30 u | lun 30/11 | vie 27/11 | jue 12/11 (10 d.h.) | En plazo | Compra (placa izaje 2T) |
| ART-LUZ Artefacto de luz embutido | Romang (Y) | 20 u | lun 30/11 | vie 27/11 | mar 17/11 (7 d.h.) | En plazo | Compra (eléctricos) |
| TOMA-ANT Toma de antena | Romang (Y) | 20 u | lun 30/11 | vie 27/11 | mar 17/11 (7 d.h.) | En plazo | Compra (eléctricos) |
| PM01 Puerta metálica de celda PM01 | Mesas 1–2 | 20 u | mar 01/12 | lun 30/11 | vie 30/10 (20 d.h.) | Próx. 30 días | Compra / fabricación a medida |
| C1 Inserto C1 | Mesas 1–2 | 92 u | mar 01/12 | lun 30/11 | vie 06/11 (15 d.h.) | Próx. 30 días | Provee contratista PECAM – coordinar entrega (no compra) |
| C1' Inserto C1' | Mesas 1–2 | 96 u | mar 01/12 | lun 30/11 | vie 06/11 (15 d.h.) | Próx. 30 días | Provee contratista PECAM – coordinar entrega (no compra) |
| C2' Inserto C2' | Mesas 1–2 | 2 u | mar 01/12 | lun 30/11 | vie 06/11 (15 d.h.) | Próx. 30 días | Provee contratista PECAM – coordinar entrega (no compra) |
| C4 Inserto C4 | Mesas 1–2 | 20 u | mar 01/12 | lun 30/11 | vie 06/11 (15 d.h.) | Próx. 30 días | Provee contratista PECAM – coordinar entrega (no compra) |
| C5 Inserto C5 | Mesas 1–2 | 6 u | mar 01/12 | lun 30/11 | vie 06/11 (15 d.h.) | Próx. 30 días | Provee contratista PECAM – coordinar entrega (no compra) |
| INS-T2 Inserto tipo 2 | Mesas 1–2 | 90 u | mar 01/12 | lun 30/11 | vie 13/11 (10 d.h.) | En plazo | Taller Hormitec o compra |
| INS-T4 Inserto tipo 4 | Mesas 1–2 | 40 u | mar 01/12 | lun 30/11 | vie 13/11 (10 d.h.) | En plazo | Taller Hormitec o compra |
| PL-2T Placa de izaje PL 2T | Mesas 1–2 | 40 u | mar 01/12 | lun 30/11 | vie 13/11 (10 d.h.) | En plazo | Compra (placa izaje 2T) |
| CANO-PULS Caño + caja pulsador | Mesas 1–2 | 20 u | mar 01/12 | lun 30/11 | mié 18/11 (7 d.h.) | En plazo | Compra (eléctricos) |
| R05 Abertura R05 (según plano PI) | Romang (Y) | 16 u | lun 07/12 | vie 04/12 | jue 05/11 (20 d.h.) | Próx. 30 días | Compra / fabricación a medida |
| R06 Abertura R06 (según plano PI) | Romang (Y) | 16 u | lun 07/12 | vie 04/12 | jue 05/11 (20 d.h.) | Próx. 30 días | Compra / fabricación a medida |
| C1' Inserto C1' | Romang (Y) | 16 u | lun 07/12 | vie 04/12 | jue 12/11 (15 d.h.) | En plazo | Provee contratista PECAM – coordinar entrega (no compra) |
| C3 Inserto C3 | Romang (Y) | 8 u | lun 07/12 | vie 04/12 | jue 12/11 (15 d.h.) | En plazo | Provee contratista PECAM – coordinar entrega (no compra) |
| C3' Inserto C3' | Romang (Y) | 8 u | lun 07/12 | vie 04/12 | jue 12/11 (15 d.h.) | En plazo | Provee contratista PECAM – coordinar entrega (no compra) |
| C7 Inserto C7 | Nave losas | 46 u | lun 07/12 | vie 04/12 | jue 12/11 (15 d.h.) | En plazo | Provee contratista PECAM – coordinar entrega (no compra) |
| INS-T2 Inserto tipo 2 | Romang (Y) | 48 u | lun 07/12 | vie 04/12 | jue 19/11 (10 d.h.) | En plazo | Taller Hormitec o compra |
| INS-T2 Inserto tipo 2 | Nave losas | 58 u | lun 07/12 | vie 04/12 | jue 19/11 (10 d.h.) | En plazo | Taller Hormitec o compra |
| INS-T4 Inserto tipo 4 | Romang (Y) | 24 u | lun 07/12 | vie 04/12 | jue 19/11 (10 d.h.) | En plazo | Taller Hormitec o compra |
| INS-T5 Inserto tipo 5 | Nave losas | 66 u | lun 07/12 | vie 04/12 | jue 19/11 (10 d.h.) | En plazo | Taller Hormitec o compra |
| PL-2T Placa de izaje PL 2T | Romang (Y) | 24 u | lun 07/12 | vie 04/12 | jue 19/11 (10 d.h.) | En plazo | Compra (placa izaje 2T) |
| ART-LUZ Artefacto de luz embutido | Romang (Y) | 16 u | lun 07/12 | vie 04/12 | mié 25/11 (7 d.h.) | En plazo | Compra (eléctricos) |
| TOMA-ANT Toma de antena | Romang (Y) | 16 u | lun 07/12 | vie 04/12 | mié 25/11 (7 d.h.) | En plazo | Compra (eléctricos) |
| PM01 Puerta metálica de celda PM01 | Mesas 1–2 | 20 u | mié 09/12 | lun 07/12 | vie 06/11 (20 d.h.) | Próx. 30 días | Compra / fabricación a medida |
| C1 Inserto C1 | Mesas 1–2 | 96 u | mié 09/12 | lun 07/12 | vie 13/11 (15 d.h.) | En plazo | Provee contratista PECAM – coordinar entrega (no compra) |
| C1' Inserto C1' | Mesas 1–2 | 24 u | mié 09/12 | lun 07/12 | vie 13/11 (15 d.h.) | En plazo | Provee contratista PECAM – coordinar entrega (no compra) |
| C2' Inserto C2' | Mesas 1–2 | 2 u | mié 09/12 | lun 07/12 | vie 13/11 (15 d.h.) | En plazo | Provee contratista PECAM – coordinar entrega (no compra) |
| C4 Inserto C4 | Mesas 1–2 | 20 u | mié 09/12 | lun 07/12 | vie 13/11 (15 d.h.) | En plazo | Provee contratista PECAM – coordinar entrega (no compra) |
| C5 Inserto C5 | Mesas 1–2 | 6 u | mié 09/12 | lun 07/12 | vie 13/11 (15 d.h.) | En plazo | Provee contratista PECAM – coordinar entrega (no compra) |
| F-01 Placa F-01 (vinculación cubierta) | Nave losas | 24 u | mié 09/12 | lun 07/12 | vie 13/11 (15 d.h.) | En plazo | Provee contratista PECAM – coordinar entrega (no compra) |
| INS-T2 Inserto tipo 2 | Mesas 1–2 | 60 u | mié 09/12 | lun 07/12 | vie 20/11 (10 d.h.) | En plazo | Taller Hormitec o compra |
| INS-T4 Inserto tipo 4 | Mesas 1–2 | 34 u | mié 09/12 | lun 07/12 | vie 20/11 (10 d.h.) | En plazo | Taller Hormitec o compra |
| PL-2T Placa de izaje PL 2T | Mesas 1–2 | 28 u | mié 09/12 | lun 07/12 | vie 20/11 (10 d.h.) | En plazo | Compra (placa izaje 2T) |
| CANO-PULS Caño + caja pulsador | Mesas 1–2 | 20 u | mié 09/12 | lun 07/12 | jue 26/11 (7 d.h.) | En plazo | Compra (eléctricos) |
| R05 Abertura R05 (según plano PI) | Romang (Y) | 20 u | lun 14/12 | vie 11/12 | mié 11/11 (20 d.h.) | En plazo | Compra / fabricación a medida |
| R06 Abertura R06 (según plano PI) | Romang (Y) | 20 u | lun 14/12 | vie 11/12 | mié 11/11 (20 d.h.) | En plazo | Compra / fabricación a medida |
| C1' Inserto C1' | Romang (Y) | 20 u | lun 14/12 | vie 11/12 | mié 18/11 (15 d.h.) | En plazo | Provee contratista PECAM – coordinar entrega (no compra) |
| C1' Inserto C1' | Mesas 1–2 | 96 u | lun 14/12 | vie 11/12 | mié 18/11 (15 d.h.) | En plazo | Provee contratista PECAM – coordinar entrega (no compra) |
| C3 Inserto C3 | Romang (Y) | 10 u | lun 14/12 | vie 11/12 | mié 18/11 (15 d.h.) | En plazo | Provee contratista PECAM – coordinar entrega (no compra) |
| C3' Inserto C3' | Romang (Y) | 10 u | lun 14/12 | vie 11/12 | mié 18/11 (15 d.h.) | En plazo | Provee contratista PECAM – coordinar entrega (no compra) |
| C7 Inserto C7 | Nave losas | 54 u | lun 14/12 | vie 11/12 | mié 18/11 (15 d.h.) | En plazo | Provee contratista PECAM – coordinar entrega (no compra) |
| F-01 Placa F-01 (vinculación cubierta) | Nave losas | 8 u | lun 14/12 | vie 11/12 | mié 18/11 (15 d.h.) | En plazo | Provee contratista PECAM – coordinar entrega (no compra) |
| INS-T2 Inserto tipo 2 | Romang (Y) | 60 u | lun 14/12 | vie 11/12 | jue 26/11 (10 d.h.) | En plazo | Taller Hormitec o compra |
| INS-T2 Inserto tipo 2 | Mesas 1–2 | 90 u | lun 14/12 | vie 11/12 | jue 26/11 (10 d.h.) | En plazo | Taller Hormitec o compra |
| INS-T2 Inserto tipo 2 | Nave losas | 78 u | lun 14/12 | vie 11/12 | jue 26/11 (10 d.h.) | En plazo | Taller Hormitec o compra |
| INS-T4 Inserto tipo 4 | Romang (Y) | 30 u | lun 14/12 | vie 11/12 | jue 26/11 (10 d.h.) | En plazo | Taller Hormitec o compra |
| INS-T4 Inserto tipo 4 | Mesas 1–2 | 40 u | lun 14/12 | vie 11/12 | jue 26/11 (10 d.h.) | En plazo | Taller Hormitec o compra |
| INS-T5 Inserto tipo 5 | Nave losas | 132 u | lun 14/12 | vie 11/12 | jue 26/11 (10 d.h.) | En plazo | Taller Hormitec o compra |
| PL-2T Placa de izaje PL 2T | Romang (Y) | 30 u | lun 14/12 | vie 11/12 | jue 26/11 (10 d.h.) | En plazo | Compra (placa izaje 2T) |
| PL-2T Placa de izaje PL 2T | Mesas 1–2 | 40 u | lun 14/12 | vie 11/12 | jue 26/11 (10 d.h.) | En plazo | Compra (placa izaje 2T) |
| ART-LUZ Artefacto de luz embutido | Romang (Y) | 20 u | lun 14/12 | vie 11/12 | mar 01/12 (7 d.h.) | En plazo | Compra (eléctricos) |
| TOMA-ANT Toma de antena | Romang (Y) | 20 u | lun 14/12 | vie 11/12 | mar 01/12 (7 d.h.) | En plazo | Compra (eléctricos) |
| F-02 Placa F-02 | Nave losas | 6 u | mar 15/12 | lun 14/12 | jue 19/11 (15 d.h.) | En plazo | Provee contratista PECAM – coordinar entrega (no compra) |
| F-03 Placa F-03 | Nave losas | 5 u | mar 15/12 | lun 14/12 | jue 19/11 (15 d.h.) | En plazo | Provee contratista PECAM – coordinar entrega (no compra) |
| PM01 Puerta metálica de celda PM01 | Mesas 1–2 | 20 u | mié 16/12 | mar 15/12 | vie 13/11 (20 d.h.) | En plazo | Compra / fabricación a medida |
| C1 Inserto C1 | Mesas 1–2 | 92 u | mié 16/12 | mar 15/12 | vie 20/11 (15 d.h.) | En plazo | Provee contratista PECAM – coordinar entrega (no compra) |
| C2' Inserto C2' | Mesas 1–2 | 2 u | mié 16/12 | mar 15/12 | vie 20/11 (15 d.h.) | En plazo | Provee contratista PECAM – coordinar entrega (no compra) |
| C4 Inserto C4 | Mesas 1–2 | 20 u | mié 16/12 | mar 15/12 | vie 20/11 (15 d.h.) | En plazo | Provee contratista PECAM – coordinar entrega (no compra) |
| C5 Inserto C5 | Mesas 1–2 | 6 u | mié 16/12 | mar 15/12 | vie 20/11 (15 d.h.) | En plazo | Provee contratista PECAM – coordinar entrega (no compra) |
| CANO-PULS Caño + caja pulsador | Mesas 1–2 | 20 u | mié 16/12 | mar 15/12 | jue 03/12 (7 d.h.) | En plazo | Compra (eléctricos) |
| R05 Abertura R05 (según plano PI) | Romang (Y) | 16 u | lun 21/12 | vie 18/12 | mié 18/11 (20 d.h.) | En plazo | Compra / fabricación a medida |
| R06 Abertura R06 (según plano PI) | Romang (Y) | 16 u | lun 21/12 | vie 18/12 | mié 18/11 (20 d.h.) | En plazo | Compra / fabricación a medida |
| C1' Inserto C1' | Romang (Y) | 16 u | lun 21/12 | vie 18/12 | jue 26/11 (15 d.h.) | En plazo | Provee contratista PECAM – coordinar entrega (no compra) |
| C1' Inserto C1' | Mesas 1–2 | 96 u | lun 21/12 | vie 18/12 | jue 26/11 (15 d.h.) | En plazo | Provee contratista PECAM – coordinar entrega (no compra) |
| C3 Inserto C3 | Romang (Y) | 8 u | lun 21/12 | vie 18/12 | jue 26/11 (15 d.h.) | En plazo | Provee contratista PECAM – coordinar entrega (no compra) |
| C3' Inserto C3' | Romang (Y) | 8 u | lun 21/12 | vie 18/12 | jue 26/11 (15 d.h.) | En plazo | Provee contratista PECAM – coordinar entrega (no compra) |
| C7 Inserto C7 | Nave losas | 46 u | lun 21/12 | vie 18/12 | jue 26/11 (15 d.h.) | En plazo | Provee contratista PECAM – coordinar entrega (no compra) |
| INS-T2 Inserto tipo 2 | Romang (Y) | 48 u | lun 21/12 | vie 18/12 | jue 03/12 (10 d.h.) | En plazo | Taller Hormitec o compra |
| INS-T2 Inserto tipo 2 | Mesas 1–2 | 74 u | lun 21/12 | vie 18/12 | jue 03/12 (10 d.h.) | En plazo | Taller Hormitec o compra |
| INS-T2 Inserto tipo 2 | Nave losas | 58 u | lun 21/12 | vie 18/12 | jue 03/12 (10 d.h.) | En plazo | Taller Hormitec o compra |
| INS-T4 Inserto tipo 4 | Romang (Y) | 24 u | lun 21/12 | vie 18/12 | jue 03/12 (10 d.h.) | En plazo | Taller Hormitec o compra |
| INS-T4 Inserto tipo 4 | Mesas 1–2 | 28 u | lun 21/12 | vie 18/12 | jue 03/12 (10 d.h.) | En plazo | Taller Hormitec o compra |
| INS-T5 Inserto tipo 5 | Nave losas | 94 u | lun 21/12 | vie 18/12 | jue 03/12 (10 d.h.) | En plazo | Taller Hormitec o compra |
| PL-2T Placa de izaje PL 2T | Romang (Y) | 24 u | lun 21/12 | vie 18/12 | jue 03/12 (10 d.h.) | En plazo | Compra (placa izaje 2T) |
| PL-2T Placa de izaje PL 2T | Mesas 1–2 | 32 u | lun 21/12 | vie 18/12 | jue 03/12 (10 d.h.) | En plazo | Compra (placa izaje 2T) |
| ART-LUZ Artefacto de luz embutido | Romang (Y) | 16 u | lun 21/12 | vie 18/12 | mié 09/12 (7 d.h.) | En plazo | Compra (eléctricos) |
| TOMA-ANT Toma de antena | Romang (Y) | 16 u | lun 21/12 | vie 18/12 | mié 09/12 (7 d.h.) | En plazo | Compra (eléctricos) |
| PM01 Puerta metálica de celda PM01 | Mesas 1–2 | 12 u | mié 23/12 | mar 22/12 | vie 20/11 (20 d.h.) | En plazo | Compra / fabricación a medida |
| C1 Inserto C1 | Mesas 1–2 | 64 u | mié 23/12 | mar 22/12 | lun 30/11 (15 d.h.) | En plazo | Provee contratista PECAM – coordinar entrega (no compra) |
| C2' Inserto C2' | Mesas 1–2 | 2 u | mié 23/12 | mar 22/12 | lun 30/11 (15 d.h.) | En plazo | Provee contratista PECAM – coordinar entrega (no compra) |
| C4 Inserto C4 | Mesas 1–2 | 12 u | mié 23/12 | mar 22/12 | lun 30/11 (15 d.h.) | En plazo | Provee contratista PECAM – coordinar entrega (no compra) |
| C5 Inserto C5 | Mesas 1–2 | 6 u | mié 23/12 | mar 22/12 | lun 30/11 (15 d.h.) | En plazo | Provee contratista PECAM – coordinar entrega (no compra) |
| F-01 Placa F-01 (vinculación cubierta) | Nave losas | 16 u | mié 23/12 | mar 22/12 | lun 30/11 (15 d.h.) | En plazo | Provee contratista PECAM – coordinar entrega (no compra) |
| CANO-PULS Caño + caja pulsador | Mesas 1–2 | 12 u | mié 23/12 | mar 22/12 | vie 11/12 (7 d.h.) | En plazo | Compra (eléctricos) |
| PM01 Puerta metálica de celda PM01 | Mesas 1–2 | 12 u | lun 28/12 | jue 24/12 | mié 25/11 (20 d.h.) | En plazo | Compra / fabricación a medida |
| R05 Abertura R05 (según plano PI) | Romang (Y) | 16 u | lun 28/12 | jue 24/12 | mié 25/11 (20 d.h.) | En plazo | Compra / fabricación a medida |
| R06 Abertura R06 (según plano PI) | Romang (Y) | 16 u | lun 28/12 | jue 24/12 | mié 25/11 (20 d.h.) | En plazo | Compra / fabricación a medida |
| C1 Inserto C1 | Mesas 1–2 | 60 u | lun 28/12 | jue 24/12 | mié 02/12 (15 d.h.) | En plazo | Provee contratista PECAM – coordinar entrega (no compra) |
| C1' Inserto C1' | Romang (Y) | 16 u | lun 28/12 | jue 24/12 | mié 02/12 (15 d.h.) | En plazo | Provee contratista PECAM – coordinar entrega (no compra) |
| C3 Inserto C3 | Romang (Y) | 8 u | lun 28/12 | jue 24/12 | mié 02/12 (15 d.h.) | En plazo | Provee contratista PECAM – coordinar entrega (no compra) |
| C3' Inserto C3' | Romang (Y) | 8 u | lun 28/12 | jue 24/12 | mié 02/12 (15 d.h.) | En plazo | Provee contratista PECAM – coordinar entrega (no compra) |
| C4 Inserto C4 | Mesas 1–2 | 12 u | lun 28/12 | jue 24/12 | mié 02/12 (15 d.h.) | En plazo | Provee contratista PECAM – coordinar entrega (no compra) |
| C7 Inserto C7 | Nave losas | 42 u | lun 28/12 | jue 24/12 | mié 02/12 (15 d.h.) | En plazo | Provee contratista PECAM – coordinar entrega (no compra) |
| F-01 Placa F-01 (vinculación cubierta) | Nave losas | 16 u | lun 28/12 | jue 24/12 | mié 02/12 (15 d.h.) | En plazo | Provee contratista PECAM – coordinar entrega (no compra) |
| INS-T2 Inserto tipo 2 | Romang (Y) | 48 u | lun 28/12 | jue 24/12 | jue 10/12 (10 d.h.) | En plazo | Taller Hormitec o compra |
| INS-T2 Inserto tipo 2 | Mesas 1–2 | 74 u | lun 28/12 | jue 24/12 | jue 10/12 (10 d.h.) | En plazo | Taller Hormitec o compra |
| INS-T2 Inserto tipo 2 | Nave losas | 62 u | lun 28/12 | jue 24/12 | jue 10/12 (10 d.h.) | En plazo | Taller Hormitec o compra |
| INS-T4 Inserto tipo 4 | Romang (Y) | 24 u | lun 28/12 | jue 24/12 | jue 10/12 (10 d.h.) | En plazo | Taller Hormitec o compra |
| INS-T4 Inserto tipo 4 | Mesas 1–2 | 28 u | lun 28/12 | jue 24/12 | jue 10/12 (10 d.h.) | En plazo | Taller Hormitec o compra |
| INS-T5 Inserto tipo 5 | Nave losas | 68 u | lun 28/12 | jue 24/12 | jue 10/12 (10 d.h.) | En plazo | Taller Hormitec o compra |
| PL-2T Placa de izaje PL 2T | Romang (Y) | 24 u | lun 28/12 | jue 24/12 | jue 10/12 (10 d.h.) | En plazo | Compra (placa izaje 2T) |
| PL-2T Placa de izaje PL 2T | Mesas 1–2 | 32 u | lun 28/12 | jue 24/12 | jue 10/12 (10 d.h.) | En plazo | Compra (placa izaje 2T) |
| ART-LUZ Artefacto de luz embutido | Romang (Y) | 16 u | lun 28/12 | jue 24/12 | mar 15/12 (7 d.h.) | En plazo | Compra (eléctricos) |
| CANO-PULS Caño + caja pulsador | Mesas 1–2 | 12 u | lun 28/12 | jue 24/12 | mar 15/12 (7 d.h.) | En plazo | Compra (eléctricos) |
| TOMA-ANT Toma de antena | Romang (Y) | 16 u | lun 28/12 | jue 24/12 | mar 15/12 (7 d.h.) | En plazo | Compra (eléctricos) |
| C1' Inserto C1' | Mesas 1–2 | 96 u | mar 29/12 | lun 28/12 | jue 03/12 (15 d.h.) | En plazo | Provee contratista PECAM – coordinar entrega (no compra) |
| F-02 Placa F-02 | Nave losas | 6 u | mié 30/12 | mar 29/12 | vie 04/12 (15 d.h.) | En plazo | Provee contratista PECAM – coordinar entrega (no compra) |
| F-03 Placa F-03 | Nave losas | 5 u | mié 30/12 | mar 29/12 | vie 04/12 (15 d.h.) | En plazo | Provee contratista PECAM – coordinar entrega (no compra) |
| C2' Inserto C2' | Mesas 1–2 | 2 u | jue 31/12 | mié 30/12 | lun 07/12 (15 d.h.) | En plazo | Provee contratista PECAM – coordinar entrega (no compra) |
| C5 Inserto C5 | Mesas 1–2 | 6 u | jue 31/12 | mié 30/12 | lun 07/12 (15 d.h.) | En plazo | Provee contratista PECAM – coordinar entrega (no compra) |
| PM01 Puerta metálica de celda PM01 | Mesas 1–2 | 20 u | lun 04/01 | jue 31/12 | mar 01/12 (20 d.h.) | En plazo | Compra / fabricación a medida |
| R05 Abertura R05 (según plano PI) | Romang (Y) | 20 u | lun 04/01 | jue 31/12 | mar 01/12 (20 d.h.) | En plazo | Compra / fabricación a medida |
| R06 Abertura R06 (según plano PI) | Romang (Y) | 20 u | lun 04/01 | jue 31/12 | mar 01/12 (20 d.h.) | En plazo | Compra / fabricación a medida |
| C1 Inserto C1 | Mesas 1–2 | 92 u | lun 04/01 | jue 31/12 | mié 09/12 (15 d.h.) | En plazo | Provee contratista PECAM – coordinar entrega (no compra) |
| C1' Inserto C1' | Romang (Y) | 20 u | lun 04/01 | jue 31/12 | mié 09/12 (15 d.h.) | En plazo | Provee contratista PECAM – coordinar entrega (no compra) |
| C3 Inserto C3 | Romang (Y) | 10 u | lun 04/01 | jue 31/12 | mié 09/12 (15 d.h.) | En plazo | Provee contratista PECAM – coordinar entrega (no compra) |
| C3' Inserto C3' | Romang (Y) | 10 u | lun 04/01 | jue 31/12 | mié 09/12 (15 d.h.) | En plazo | Provee contratista PECAM – coordinar entrega (no compra) |
| C4 Inserto C4 | Mesas 1–2 | 20 u | lun 04/01 | jue 31/12 | mié 09/12 (15 d.h.) | En plazo | Provee contratista PECAM – coordinar entrega (no compra) |
| C7 Inserto C7 | Nave losas | 58 u | lun 04/01 | jue 31/12 | mié 09/12 (15 d.h.) | En plazo | Provee contratista PECAM – coordinar entrega (no compra) |
| INS-T2 Inserto tipo 2 | Romang (Y) | 60 u | lun 04/01 | jue 31/12 | mié 16/12 (10 d.h.) | En plazo | Taller Hormitec o compra |
| INS-T2 Inserto tipo 2 | Mesas 1–2 | 90 u | lun 04/01 | jue 31/12 | mié 16/12 (10 d.h.) | En plazo | Taller Hormitec o compra |
| INS-T2 Inserto tipo 2 | Nave losas | 74 u | lun 04/01 | jue 31/12 | mié 16/12 (10 d.h.) | En plazo | Taller Hormitec o compra |
| INS-T4 Inserto tipo 4 | Romang (Y) | 30 u | lun 04/01 | jue 31/12 | mié 16/12 (10 d.h.) | En plazo | Taller Hormitec o compra |
| INS-T4 Inserto tipo 4 | Mesas 1–2 | 40 u | lun 04/01 | jue 31/12 | mié 16/12 (10 d.h.) | En plazo | Taller Hormitec o compra |
| INS-T5 Inserto tipo 5 | Nave losas | 158 u | lun 04/01 | jue 31/12 | mié 16/12 (10 d.h.) | En plazo | Taller Hormitec o compra |
| PL-2T Placa de izaje PL 2T | Romang (Y) | 30 u | lun 04/01 | jue 31/12 | mié 16/12 (10 d.h.) | En plazo | Compra (placa izaje 2T) |
| PL-2T Placa de izaje PL 2T | Mesas 1–2 | 40 u | lun 04/01 | jue 31/12 | mié 16/12 (10 d.h.) | En plazo | Compra (placa izaje 2T) |
| ART-LUZ Artefacto de luz embutido | Romang (Y) | 20 u | lun 04/01 | jue 31/12 | lun 21/12 (7 d.h.) | En plazo | Compra (eléctricos) |
| CANO-PULS Caño + caja pulsador | Mesas 1–2 | 20 u | lun 04/01 | jue 31/12 | lun 21/12 (7 d.h.) | En plazo | Compra (eléctricos) |
| TOMA-ANT Toma de antena | Romang (Y) | 20 u | lun 04/01 | jue 31/12 | lun 21/12 (7 d.h.) | En plazo | Compra (eléctricos) |
| C1' Inserto C1' | Mesas 1–2 | 96 u | mié 06/01 | mar 05/01 | vie 11/12 (15 d.h.) | En plazo | Provee contratista PECAM – coordinar entrega (no compra) |
| C2' Inserto C2' | Mesas 1–2 | 2 u | vie 08/01 | jue 07/01 | mar 15/12 (15 d.h.) | En plazo | Provee contratista PECAM – coordinar entrega (no compra) |
| C5 Inserto C5 | Mesas 1–2 | 6 u | vie 08/01 | jue 07/01 | mar 15/12 (15 d.h.) | En plazo | Provee contratista PECAM – coordinar entrega (no compra) |
| F-01 Placa F-01 (vinculación cubierta) | Nave losas | 8 u | vie 08/01 | jue 07/01 | mar 15/12 (15 d.h.) | En plazo | Provee contratista PECAM – coordinar entrega (no compra) |
| PM01 Puerta metálica de celda PM01 | Mesas 1–2 | 16 u | lun 11/01 | vie 08/01 | mié 09/12 (20 d.h.) | En plazo | Compra / fabricación a medida |
| R05 Abertura R05 (según plano PI) | Romang (Y) | 16 u | lun 11/01 | vie 08/01 | mié 09/12 (20 d.h.) | En plazo | Compra / fabricación a medida |
| R06 Abertura R06 (según plano PI) | Romang (Y) | 16 u | lun 11/01 | vie 08/01 | mié 09/12 (20 d.h.) | En plazo | Compra / fabricación a medida |
| C1 Inserto C1 | Mesas 1–2 | 68 u | lun 11/01 | vie 08/01 | mié 16/12 (15 d.h.) | En plazo | Provee contratista PECAM – coordinar entrega (no compra) |
| C1' Inserto C1' | Romang (Y) | 16 u | lun 11/01 | vie 08/01 | mié 16/12 (15 d.h.) | En plazo | Provee contratista PECAM – coordinar entrega (no compra) |
| C3 Inserto C3 | Romang (Y) | 8 u | lun 11/01 | vie 08/01 | mié 16/12 (15 d.h.) | En plazo | Provee contratista PECAM – coordinar entrega (no compra) |
| C3' Inserto C3' | Romang (Y) | 8 u | lun 11/01 | vie 08/01 | mié 16/12 (15 d.h.) | En plazo | Provee contratista PECAM – coordinar entrega (no compra) |
| C4 Inserto C4 | Mesas 1–2 | 16 u | lun 11/01 | vie 08/01 | mié 16/12 (15 d.h.) | En plazo | Provee contratista PECAM – coordinar entrega (no compra) |
| C7 Inserto C7 | Nave losas | 42 u | lun 11/01 | vie 08/01 | mié 16/12 (15 d.h.) | En plazo | Provee contratista PECAM – coordinar entrega (no compra) |
| F-01 Placa F-01 (vinculación cubierta) | Nave losas | 24 u | lun 11/01 | vie 08/01 | mié 16/12 (15 d.h.) | En plazo | Provee contratista PECAM – coordinar entrega (no compra) |
| INS-T2 Inserto tipo 2 | Romang (Y) | 48 u | lun 11/01 | vie 08/01 | mié 23/12 (10 d.h.) | En plazo | Taller Hormitec o compra |
| INS-T2 Inserto tipo 2 | Mesas 1–2 | 62 u | lun 11/01 | vie 08/01 | mié 23/12 (10 d.h.) | En plazo | Taller Hormitec o compra |
| INS-T2 Inserto tipo 2 | Nave losas | 62 u | lun 11/01 | vie 08/01 | mié 23/12 (10 d.h.) | En plazo | Taller Hormitec o compra |
| INS-T4 Inserto tipo 4 | Romang (Y) | 24 u | lun 11/01 | vie 08/01 | mié 23/12 (10 d.h.) | En plazo | Taller Hormitec o compra |
| INS-T4 Inserto tipo 4 | Mesas 1–2 | 30 u | lun 11/01 | vie 08/01 | mié 23/12 (10 d.h.) | En plazo | Taller Hormitec o compra |
| INS-T5 Inserto tipo 5 | Nave losas | 40 u | lun 11/01 | vie 08/01 | mié 23/12 (10 d.h.) | En plazo | Taller Hormitec o compra |
| PL-2T Placa de izaje PL 2T | Romang (Y) | 24 u | lun 11/01 | vie 08/01 | mié 23/12 (10 d.h.) | En plazo | Compra (placa izaje 2T) |
| PL-2T Placa de izaje PL 2T | Mesas 1–2 | 28 u | lun 11/01 | vie 08/01 | mié 23/12 (10 d.h.) | En plazo | Compra (placa izaje 2T) |
| ART-LUZ Artefacto de luz embutido | Romang (Y) | 16 u | lun 11/01 | vie 08/01 | mar 29/12 (7 d.h.) | En plazo | Compra (eléctricos) |
| CANO-PULS Caño + caja pulsador | Mesas 1–2 | 16 u | lun 11/01 | vie 08/01 | mar 29/12 (7 d.h.) | En plazo | Compra (eléctricos) |
| TOMA-ANT Toma de antena | Romang (Y) | 16 u | lun 11/01 | vie 08/01 | mar 29/12 (7 d.h.) | En plazo | Compra (eléctricos) |
| C1' Inserto C1' | Mesas 1–2 | 72 u | mié 13/01 | mar 12/01 | vie 18/12 (15 d.h.) | En plazo | Provee contratista PECAM – coordinar entrega (no compra) |
| F-02 Placa F-02 | Nave losas | 6 u | jue 14/01 | mié 13/01 | lun 21/12 (15 d.h.) | En plazo | Provee contratista PECAM – coordinar entrega (no compra) |
| F-03 Placa F-03 | Nave losas | 5 u | jue 14/01 | mié 13/01 | lun 21/12 (15 d.h.) | En plazo | Provee contratista PECAM – coordinar entrega (no compra) |

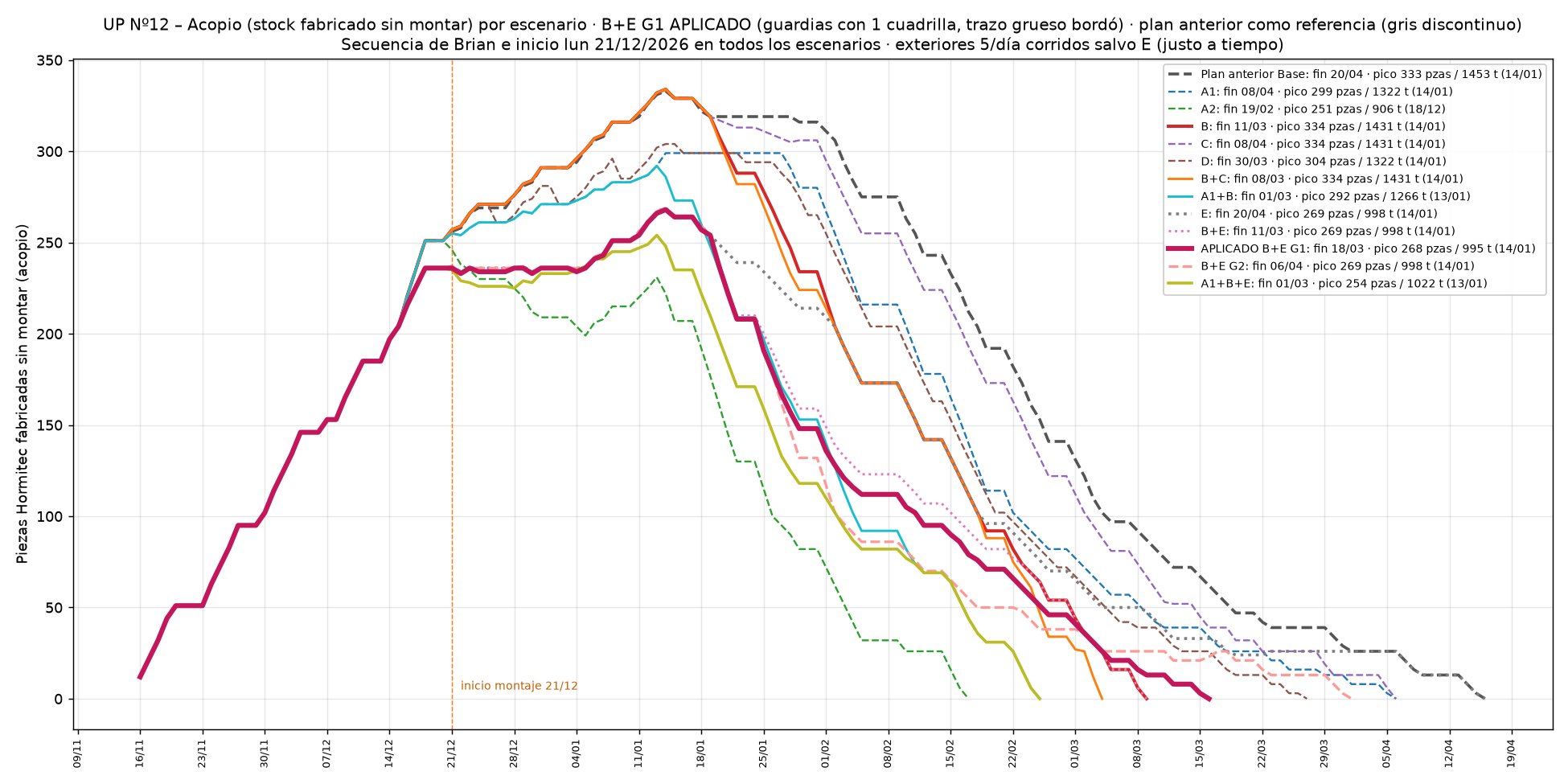

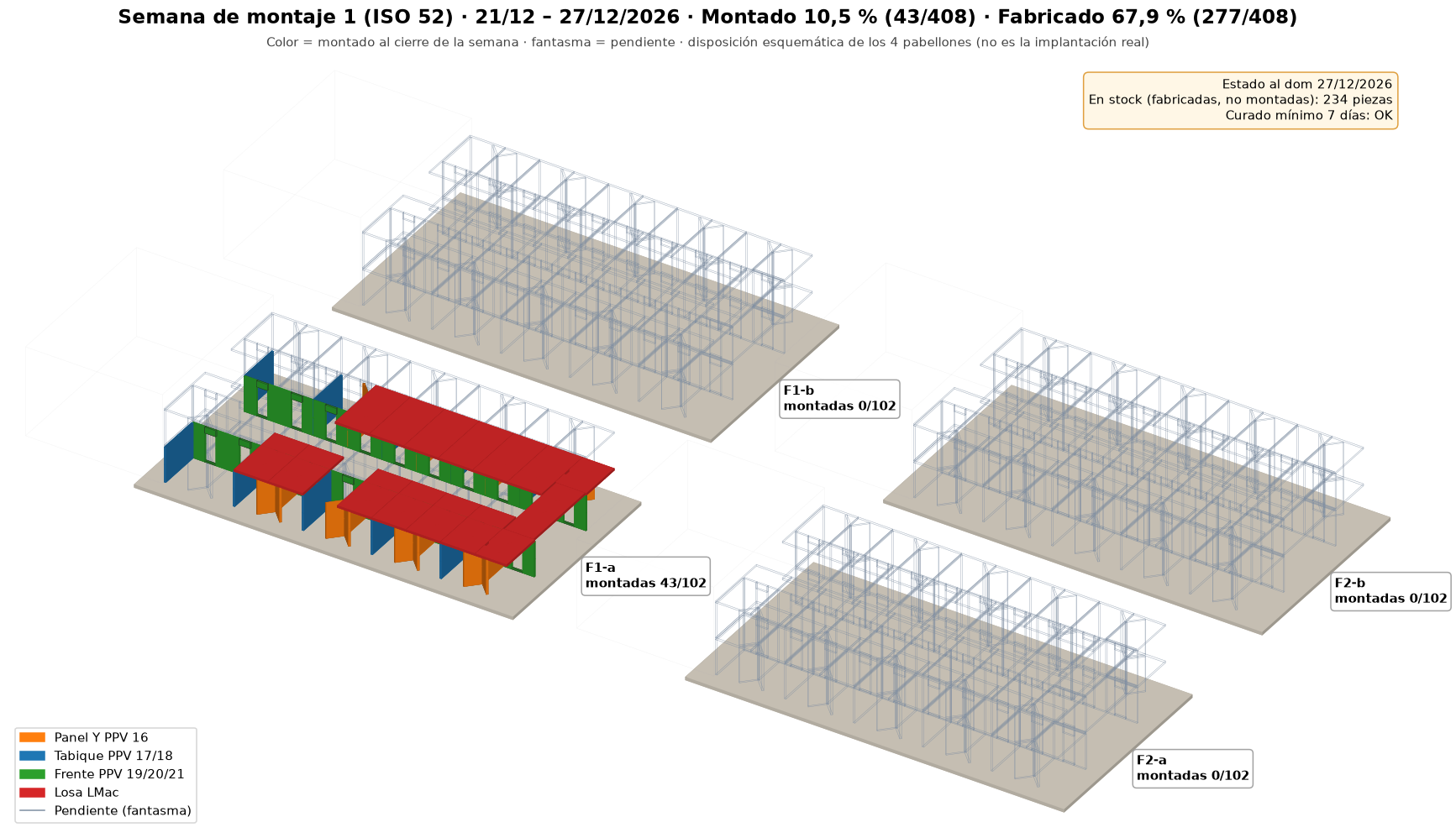

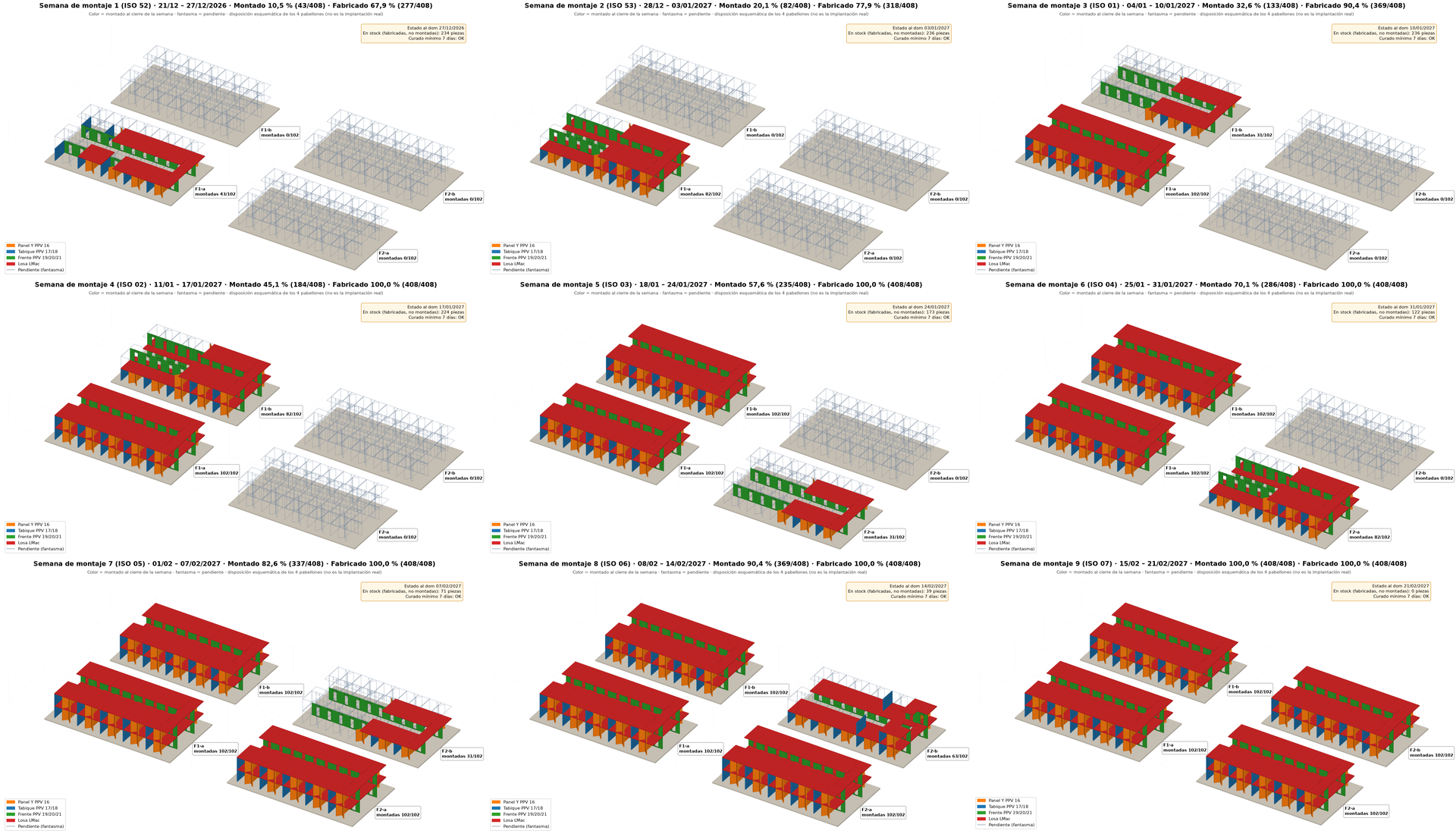

Diferencias Drive vs plan
- Losas LMac: 21 por nivel (42 por pabellón, 168 en total) según el listado LMac V02, contra 20 por nivel (160) del conteo original. Las extra son la Lmac 05 (PB) y la Lmac 10 (PA), de 5,99 m. El plan ya las incluye: la losa extra va el 5.º día de cada nivel (ese día se cuelan 5).
- Medida real de la losa tipo: 2,49 × 4,745 m (no 2,5 × 3,1). En la pista de 14 × 3 m entran 2 por colada, no 4: para sostener 4/día hacen falta 2 pistas o una de ≈ 19,5 m. Puede correr las fechas de losas (no cambia las cantidades).
- Paneles interiores: 60 por pabellón, igual que el plan: 20 Y (PPV 16), 20 tabiques (PPV 17 + 18a/b en F1 o 18c/d en F2) y 20 frentes (PPV 19, 20 y 21).
Pendientes
- R05 / R06Aberturas que figuran en el listado PI sin descripción: confirmar qué son y quién las provee.
- NivelPPV 17, 18 y 21 no indican nivel en el listado: se repartieron mitad PB y mitad PA.
- PlazosPlazos de entrega supuestos (días hábiles): aberturas 20, insertos de contratista 15, insertos tipo e izaje 10, instalaciones embutidas 7. Ajustar con proveedores.
- FiestasNo se supuso parada de planta entre Navidad y Año Nuevo (F2-a PA y F2-b PB caen del 23/12 al 07/01): confirmar si la planta para y si 24/12 y 31/12 son jornada completa.
- PECAMLos insertos "a proveer por contratista" (C1, C1', C2', C3, C3', C4, C5, C7, F-01, F-02, F-03) no se compran: hay que coordinar con PECAM que lleguen en la fecha "en planta".
Fuentes: UP12 – Listado PPV (PI) – F1 y F2_V01, UP12 – Listado LMac – F1 y F2_V02 (documentación interna de ingeniería), más el plan de fabricación v2. No incluye paneles exteriores PCE ni losas huecas LH.
Qué falta confirmar
- DiseñoLa mesa 8 de 9 m no existe en el modelo HT02 (solo 12 m y la variante HT01): se modeló escalando la HT02 — diseño propio a validar.

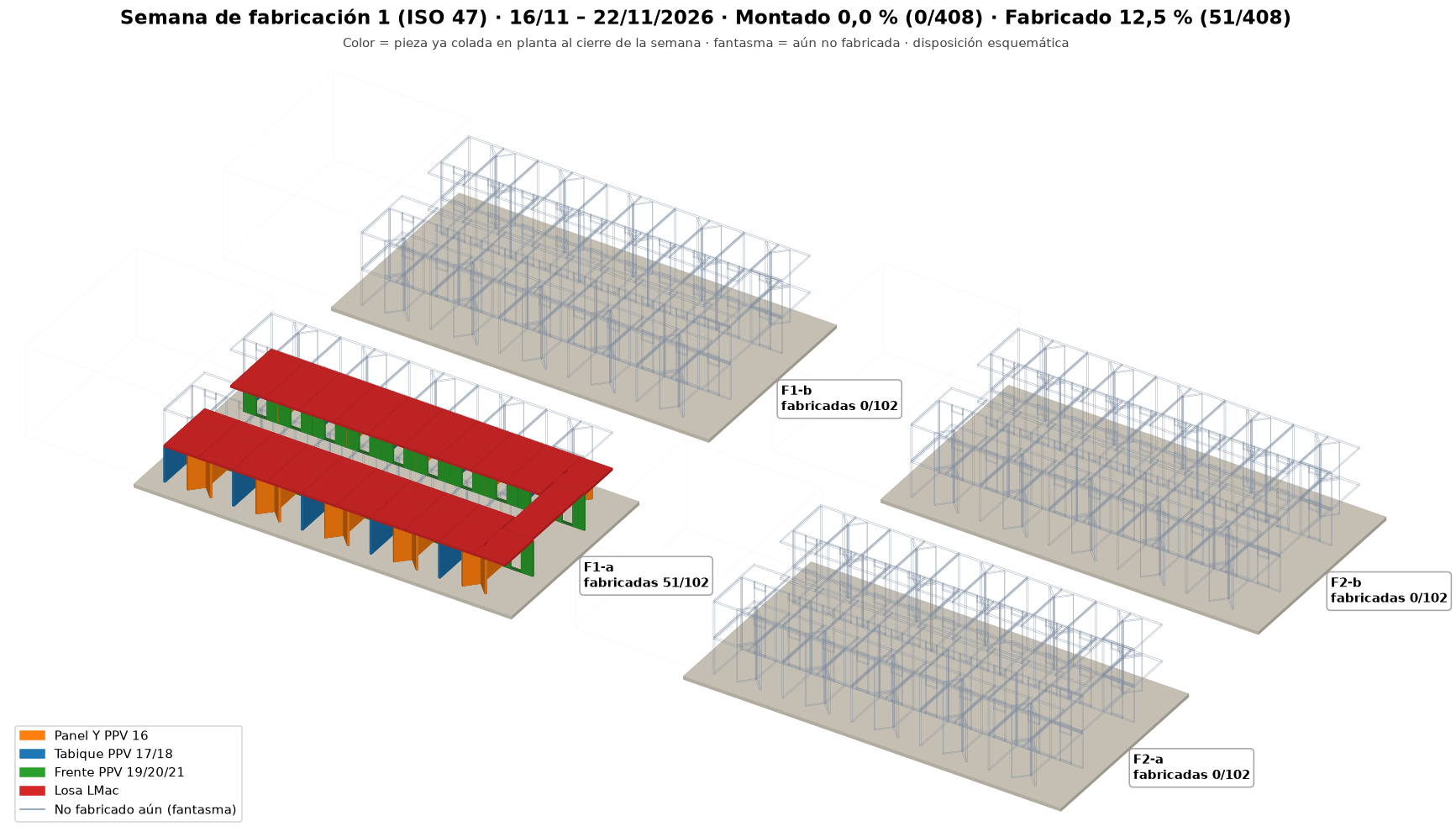

- CalendarioEl inicio de fabricación pasó al dom 15/11/2026: se supone la primera colada el lun 16/11/2026. Feriados salteados: 23/11, 08/12, 25/12/2026 y 01/01/2027 (carnaval 08–09/02/2027 queda fuera del plan). El lun 07/12 (no laborable con fines turísticos) se tomó como hábil; si la planta no trabaja, todo se corre un día. Pendiente: confirmar si la planta para entre Navidad y Año Nuevo y si 24/12 y 31/12 son jornada completa (no se supuso parada). Fin etapa 1: jue 14/01/2027.
- CantidadesConteos derivados de la geometría de E.02/E.05; las losas LMac se actualizaron con el listado LMac V02 (21 por nivel, 168 en total, losa tipo 2,49 × 4,745 m); el modelo 3D sigue siendo esquemático.
- GeometríaDimensiones del modelo esquemático: tabique 3,095 m, frente 5,00 m, alto 2,50 (PB) / 2,56 m (PA), espesor 0,12 m; losa 2,50 × 3,095 m, espesor 0,15 m (supuesto).
- Producción1 colada por mesa por día hábil (curado/desmolde 24 h); 1 Y por molde por día; separación 0,10 m entre piezas en mesa.
- Layout"En línea" interpretado como extremo con extremo; bisagra de las mesas del lado del pasillo; 1,0 m libre contra muros y 1,5 m en extremos; medidas de la nave de losas no informadas (dibujada igual a la de paneles).
- AlcanceNo incluye transporte desde Romang, acopio, paneles exteriores de fachada ni losas huecas de la zona de guardia.
- Discrepancias en planosInsertos XP-1: 96 por tabla vs 98 etiquetas en planta; XP-2: 16 vs ~14.
