Obra UP Nº12 Rosario · Pabellones tipo F1 / F2

Plan de fabricación — Etapa 1
paneles interiores y losas LMac

4 pabellones de 2 plantas (2 × F1 + 2 × F2, F2 espejo de F1), 40 celdas por pabellón. Conteo de premoldeados, modelo 3D esquemático, layout de la planta de fabricación con mesas basculantes HT02 y cronograma día a día.

Base: planos E.02 / E.05 Rev.0 (F1 y F2)Inicio mar 13/10/2026Fin jue 10/12/2026Actualizado 07/10/2026
01 · Resumen

Conteo etapa 1 y fechas

100
piezas por pabellón
400
piezas en 4 pabellones
40
días hábiles (13/10 → 10/12)
10/12
fin etapa 1 (jue 10/12/2026)
ElementoPor pabellón4 pabellonesRecurso
Panel Y (nicho sanitario + tabique)20802 moldes verticales (Romang) · 2/día
Tabique simple 3,095 m2080Mesas basculantes 1 y 2
Frente de celda 5,00 m (1 cada 2 celdas)2080Mesas basculantes 1 y 2
Losa LMac (20 por nivel)40160Pista LMac · 4/día (a definir)
Total100400

Fin por pabellón

  • F1-a — lun 26/10/2026
  • F1-b — mar 10/11/2026
  • F2-a — mié 25/11/2026
  • F2-b — jue 10/12/2026 (fin total)

Cuello de botella

Los moldes Y (2/día → 80 Y = 40 días) y las losas LMac (4/día → 160 = 40 días) marcan el ritmo: 1 nivel cada 5 días hábiles. Las mesas 1 y 2 resuelven cada nivel en 4 días (80 % de ocupación) y no son limitantes.

02 · Pabellón 3D

Pabellón tipo F1 — esquema de premoldeados

20 celdas por planta (10 por lado, 2,5 × 3,1 m), pasillo central de 6 m a doble altura y zona de guardia en hormigón in situ. Colores: tabique simple (azul), panel Y (naranja), frente de celda (verde), losa LMac (rojo).

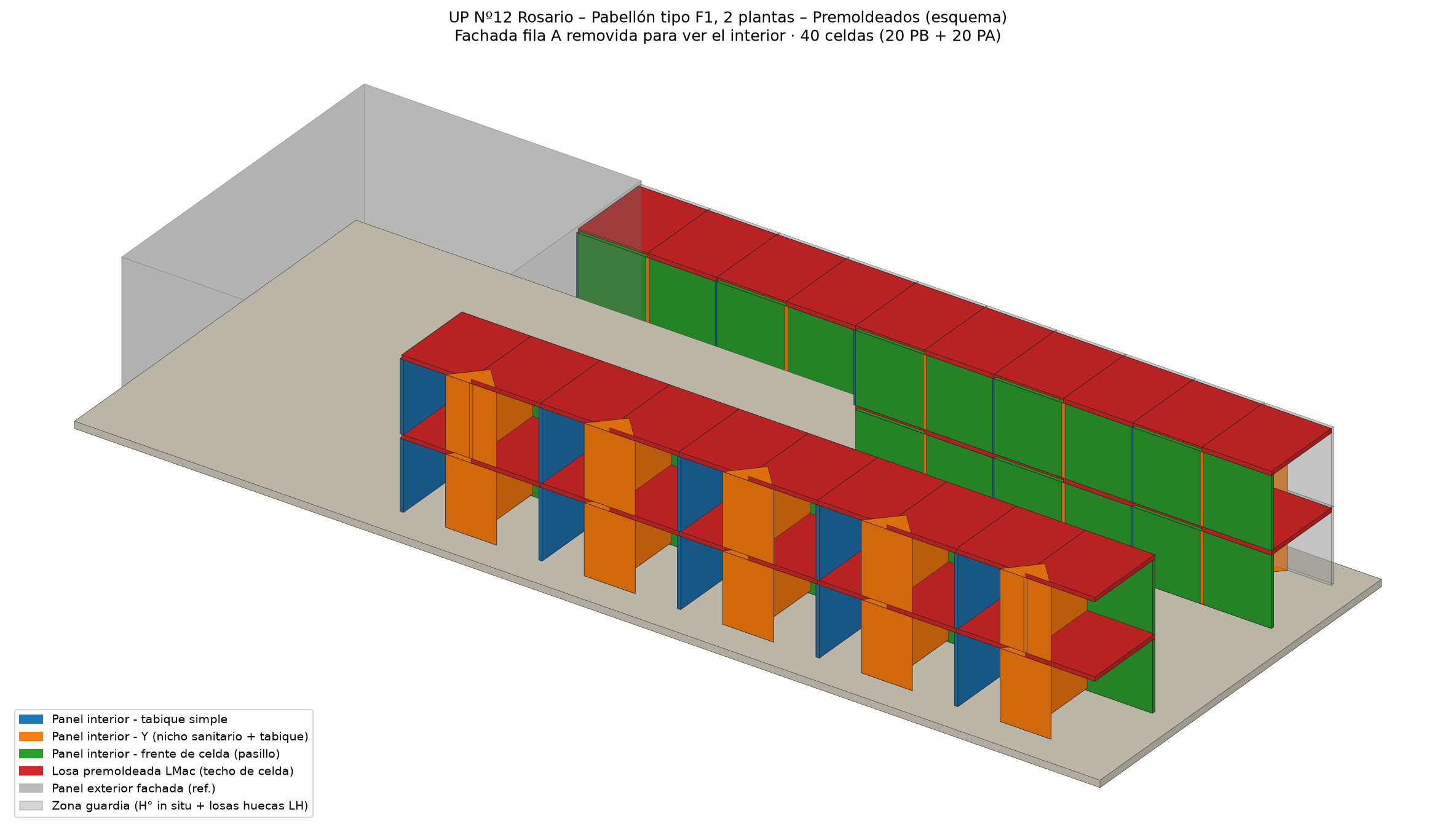

Vista isométrica del pabellón F1
Isométrica — fachada fila A removida para ver el interior.

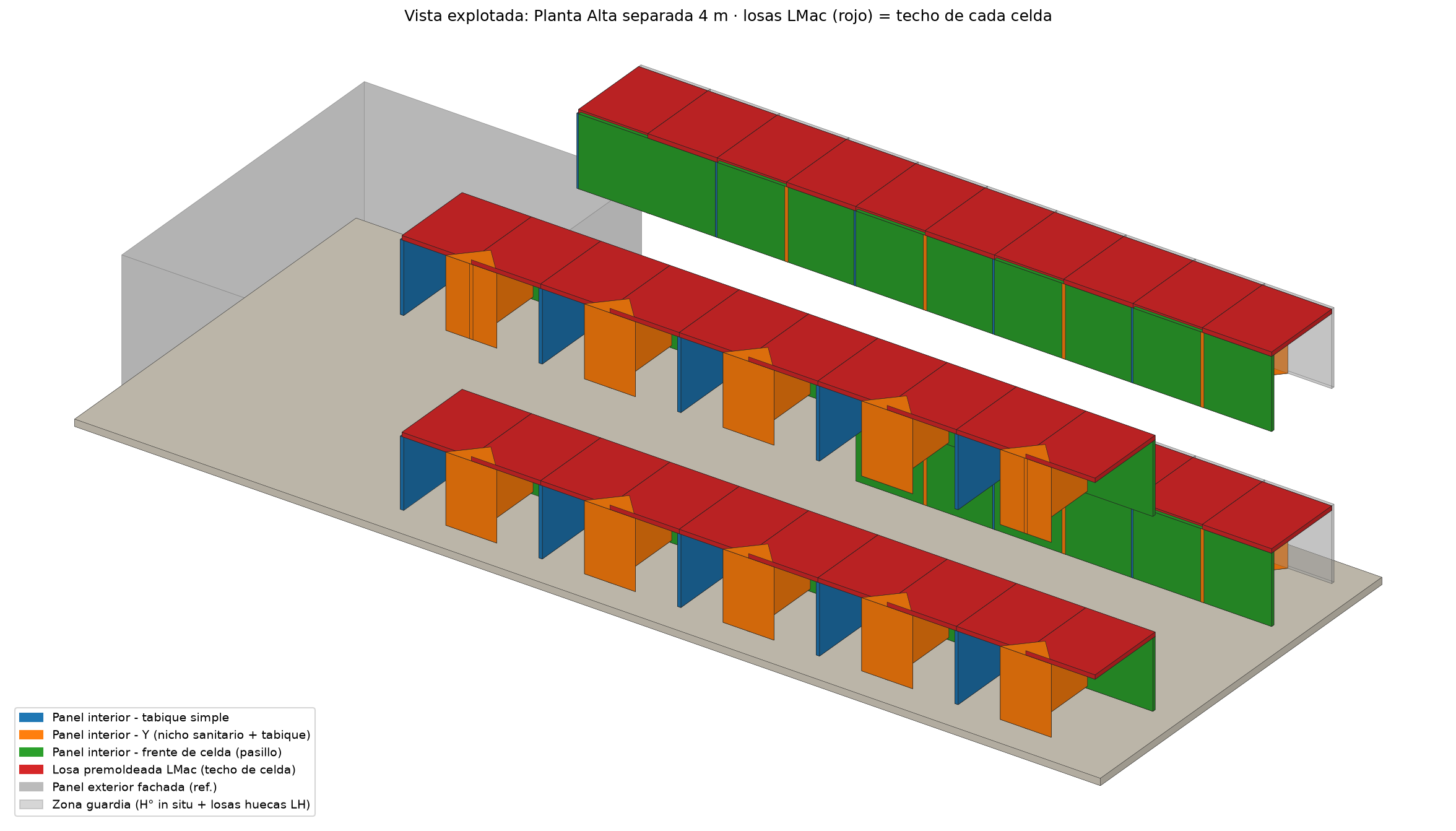

Vista explotada
Explotada: planta alta separada.

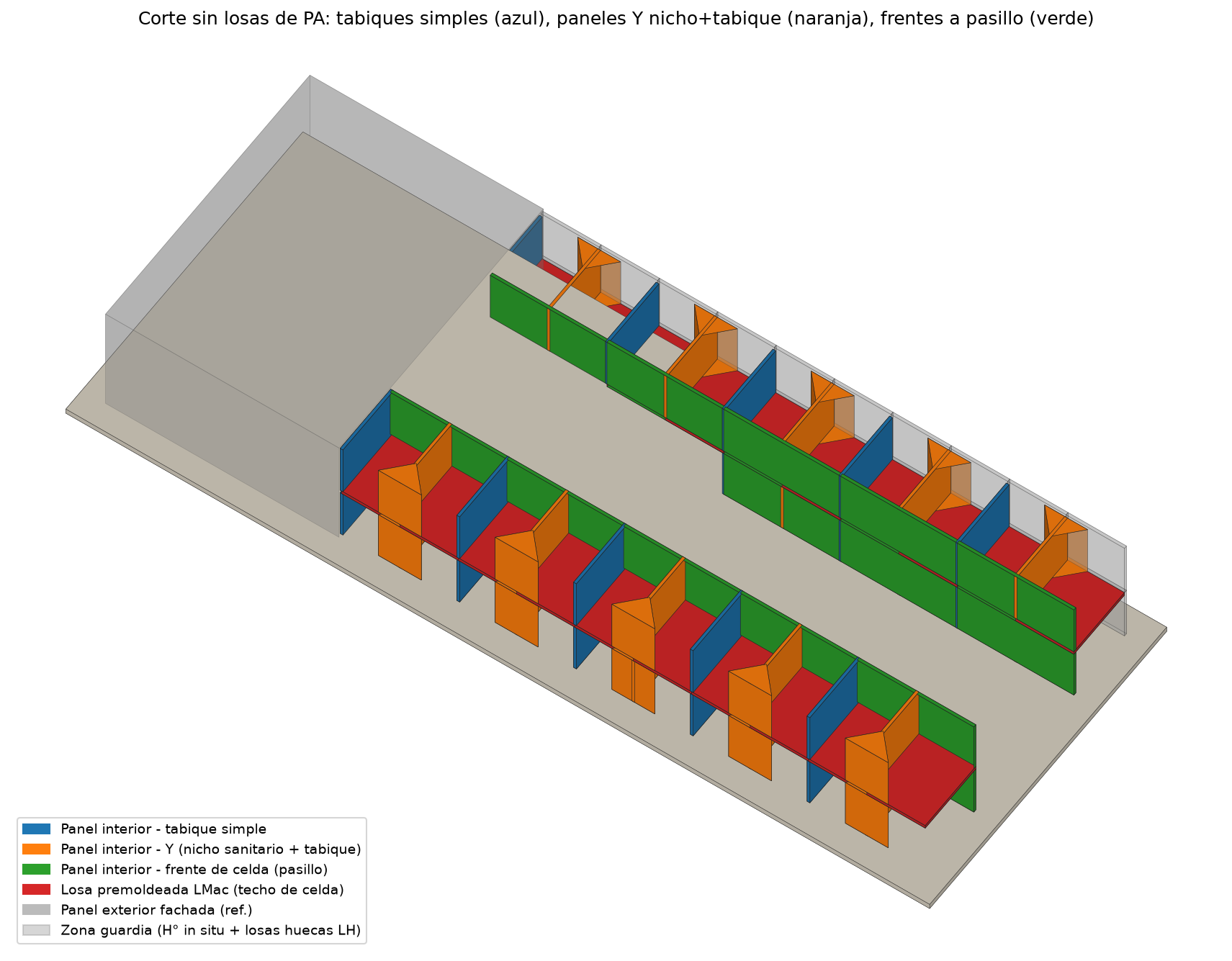

Corte sin losas de PA
Corte sin losas de PA.

Modelo interactivo

03 · Layout planta de fabricación v2

Nave paneles + nave losas

Nave paneles 51,00 × 13,16 m (≈ 671 m²): lado A con mesas 1–4 unidas en línea (48 m); pasillo de 3 m; lado B con mesas 5–7 unidas + mesa 8 (9 m) a 1 m. Mesas basculantes HT02: plataforma 12 × 3 m, huella 12 × 4,082 m, H trabajo 0,803 m, elevada ≈ 4,47 m. Solo las mesas 1 y 2 se usan para panelería. Nave losas: pista fija LMac 14 × 3 m sobre un lateral.

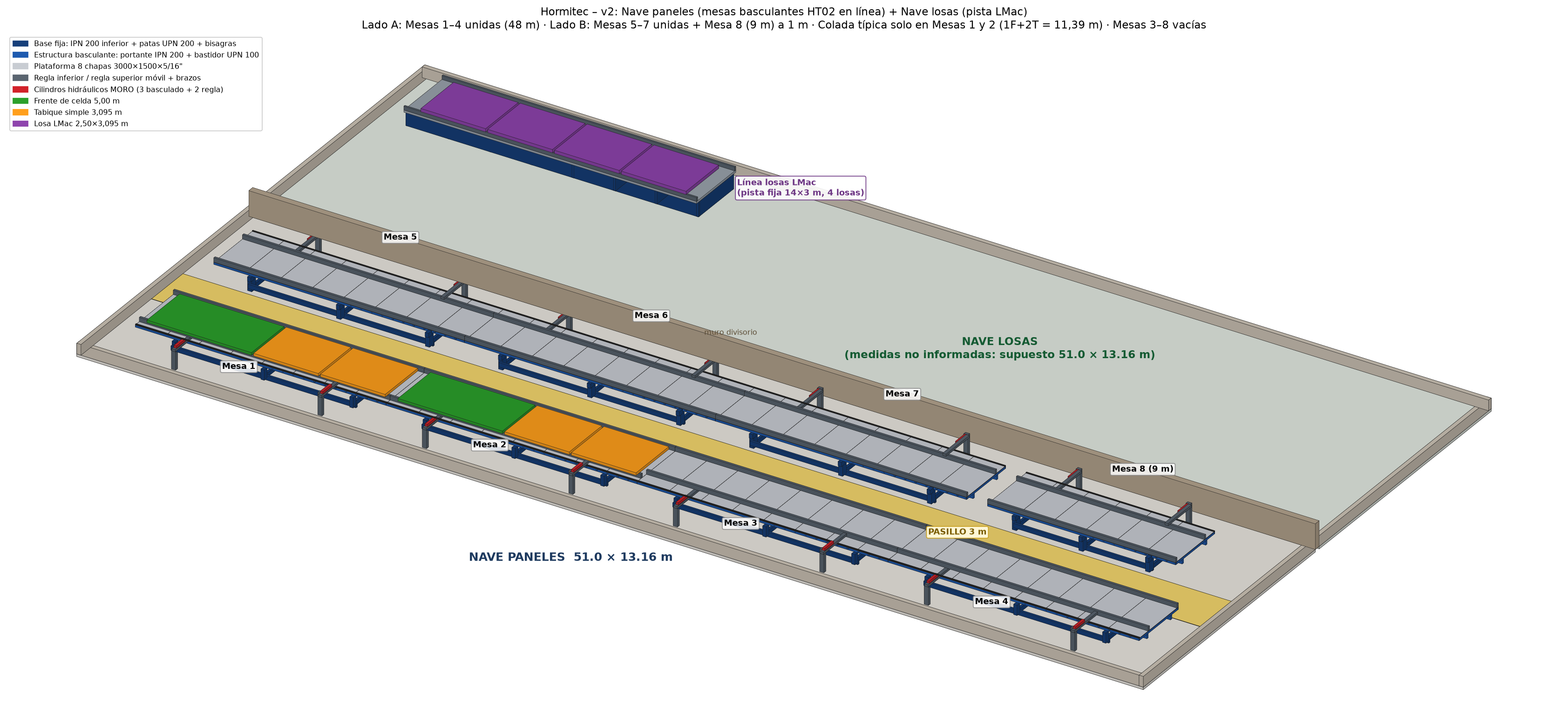

Layout 3D v2
Vista 3D — colada típica en mesas 1 y 2 (1 frente + 2 tabiques = 11,39 m); mesas 3–8 vacías.

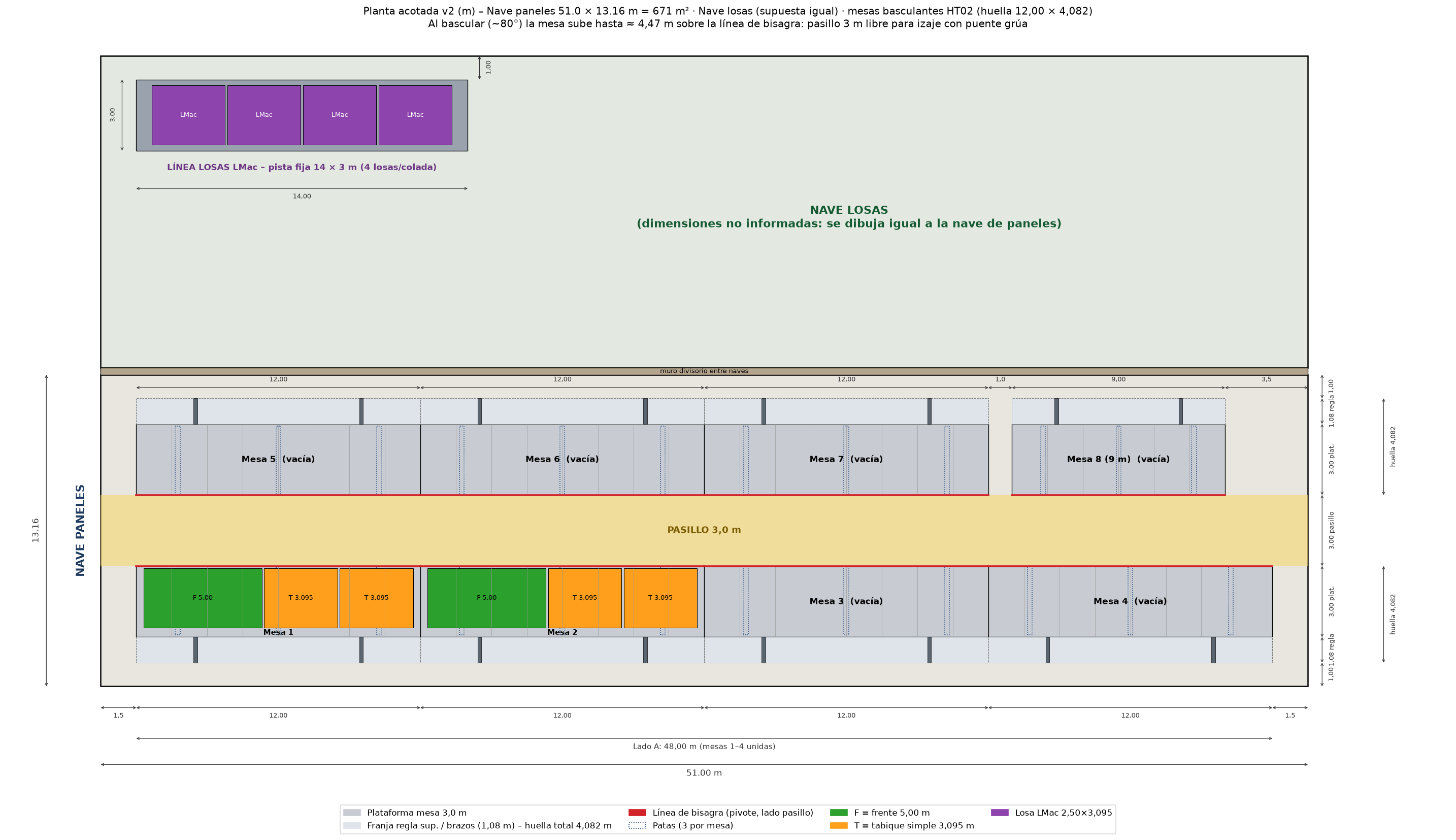

Planta acotada v2
Planta acotada (m).

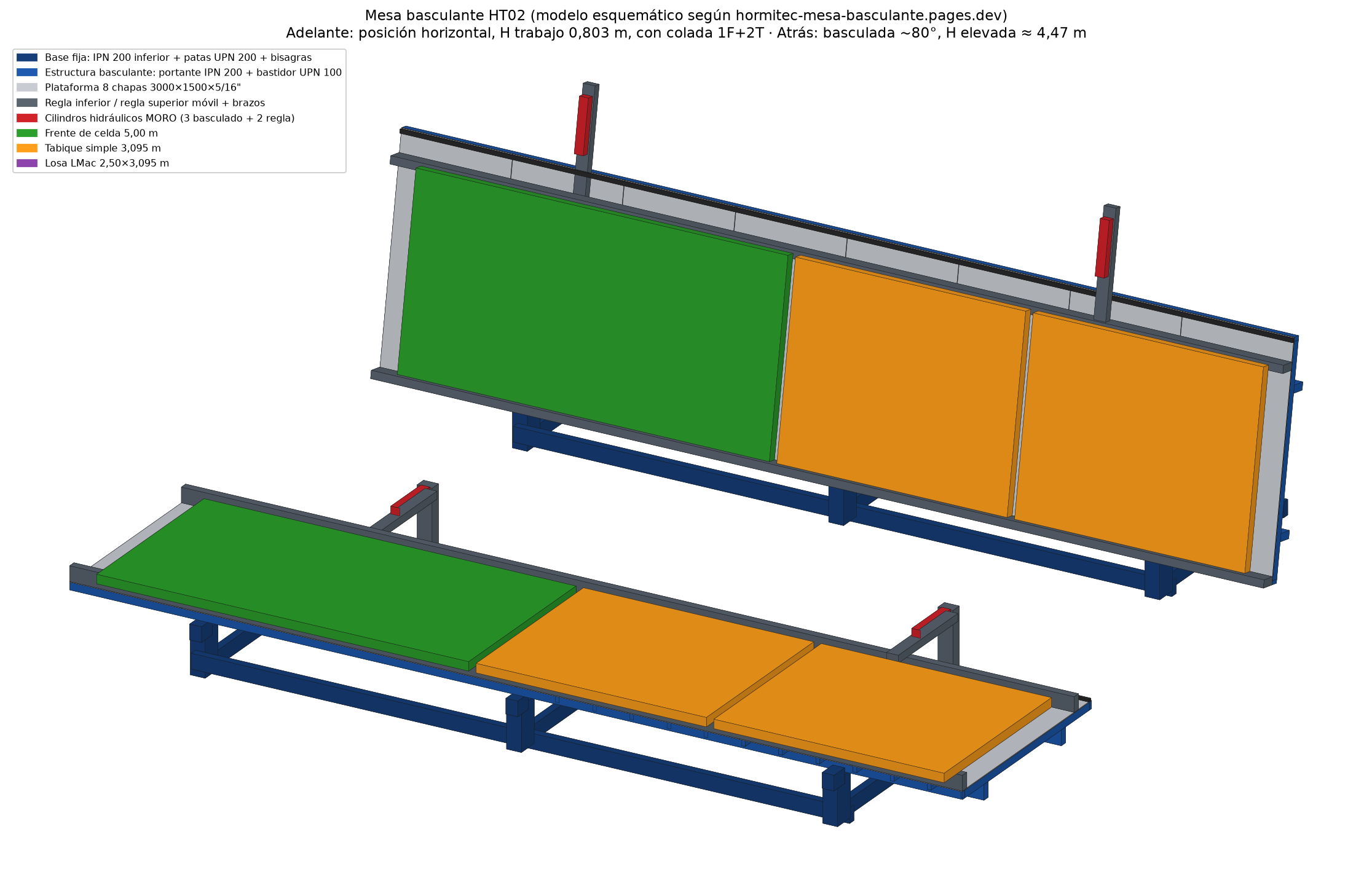

Detalle mesa basculante HT02
Mesa basculante HT02 — horizontal con carga y basculada ~80° (esquema según planos HT02CT0000).

Modelo interactivo del layout

04 · Plan de fabricación

Gantt v2 — 4 pabellones, PB antes que PA

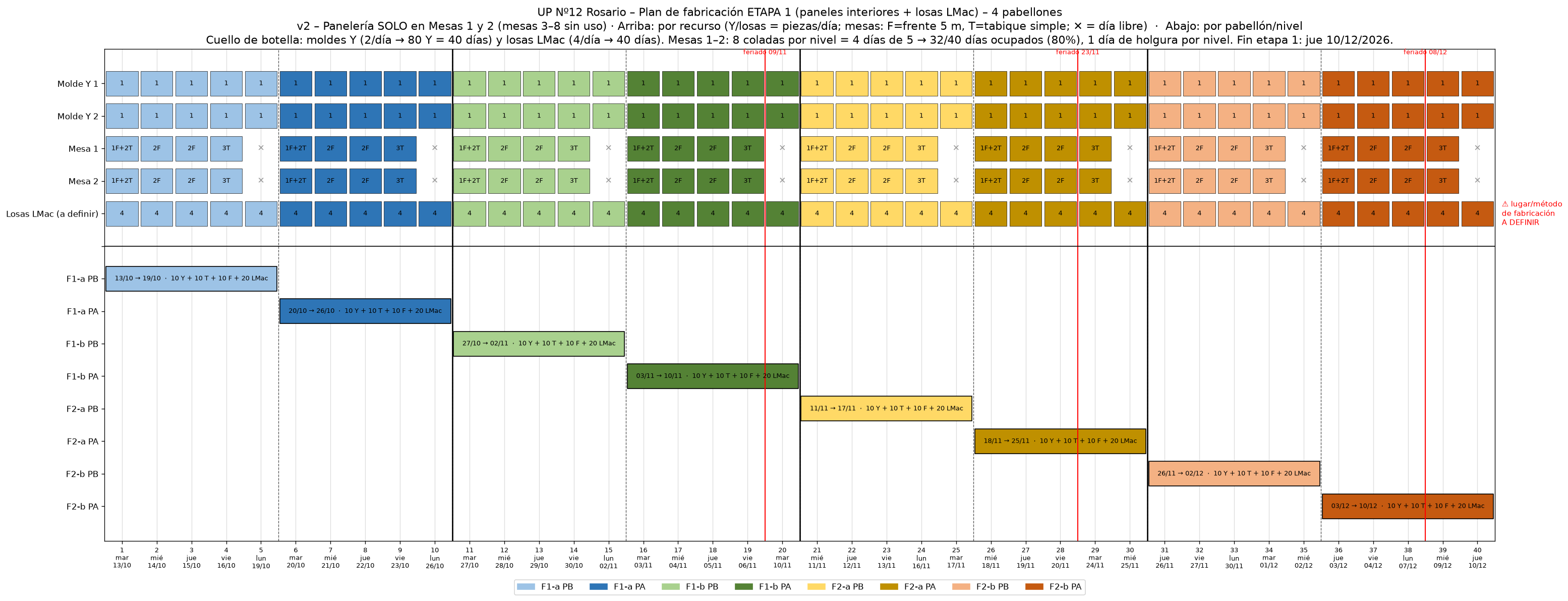

Gantt etapa 1 v2
Por recurso (moldes Y, mesas 1 y 2, línea LMac) y por pabellón/nivel. Calendario lun–vie; feriados 12/10, 09/11, 23/11, 08/12.

Resumen por pabellón y nivel

PabellónNivelInicioFinMesas 1–2 (8 coladas)
F1-aPBmar 13/10lun 19/1013/10 → 16/10
F1-aPAmar 20/10lun 26/1020/10 → 23/10
F1-bPBmar 27/10lun 02/1127/10 → 30/10
F1-bPAmar 03/11mar 10/1103/11 → 06/11
F2-aPBmié 11/11mar 17/1111/11 → 16/11
F2-aPAmié 18/11mié 25/1118/11 → 24/11
F2-bPBjue 26/11mié 02/1226/11 → 01/12
F2-bPAjue 03/12jue 10/1203/12 → 09/12

Mezcla de coladas por nivel (10 frentes + 10 tabiques)

Patrónml ocupadosOcupación 12 mColadasDía del bloque
1 frente + 2 tabiques11,3995 %2Día 1 (mesa 1 y 2)
2 frentes10,1084 %4Días 2 y 3
3 tabiques9,4979 %2Día 4
Total8Día 5 libre (colchón)

Ocupación de las mesas 1 y 2: 32 de 40 días (80 %) · 86 % del largo útil en días con colada. Mezcla exacta, sin sobreproducción (mínimo teórico 80,95 ml ÷ 11,39 ml = 7,1 → 8 coladas).

05 · Supuestos y pendientes

Qué falta confirmar

Pendiente principal: definir dónde y cómo se fabrican las losas LMac. El plan las toma como línea aparte a 4 losas/día en una pista fija de 14 × 3 m (una mesa de 12 m solo admite 3 losas).
  • DiseñoLa mesa 8 de 9 m no existe en el modelo HT02 (solo 12 m y la variante HT01): se modeló escalando la HT02 — diseño propio a validar.
  • CalendarioEl lun 07/12 (día no laborable con fines turísticos) se tomó como hábil; si la planta no trabaja, F2-b termina el vie 11/12. Se incluyó el feriado nacional del 09/11 (visita papal).
  • CantidadesConteos derivados de la geometría de E.02/E.05; las cantidades y medidas finales de losas LMac deben verificarse contra los planos de fabricación LMac (no recibidos).
  • GeometríaDimensiones del modelo esquemático: tabique 3,095 m, frente 5,00 m, alto 2,50 (PB) / 2,56 m (PA), espesor 0,12 m; losa 2,50 × 3,095 m, espesor 0,15 m (supuesto).
  • Producción1 colada por mesa por día hábil (curado/desmolde 24 h); 1 Y por molde por día; separación 0,10 m entre piezas en mesa.
  • Layout"En línea" interpretado como extremo con extremo; bisagra de las mesas del lado del pasillo; 1,0 m libre contra muros y 1,5 m en extremos; medidas de la nave de losas no informadas (dibujada igual a la de paneles).
  • AlcanceNo incluye transporte desde Romang, acopio, paneles exteriores de fachada ni losas huecas de la zona de guardia.
  • Discrepancias en planosInsertos XP-1: 96 por tabla vs 98 etiquetas en planta; XP-2: 16 vs ~14.
